袁成太 邓鸿睿 黄楷
中建新疆建工(集团)有限公司,新疆 乌鲁木齐 830000
摘要:文章主要是以广州市的白云城投总部大厦项目基坑工程为这次的研究对象,讲解了如何在狭小场地中进行各种工序的交叉作业及场地布置,通过前期的合理规划以及施工过程的有效管控等措施,同时分析了其施工中的关键施工技术,望能为有关人员提供到一定的参考和帮助。
关键字:狭小场地;多地下障碍物;深基坑;施工管控
1工程概况
1.1总体概况
白云城投总部大厦项目位于广州市白云区齐富路齐富酒店旁,占地面积15651平方米,总建筑面积79968平方米,拟建写字楼3座及公共服务中心一座,整个地块下部设置二层地下室,基坑面积约为13849平方米,基坑开挖深度9.55米。本工程位于闹市区,基坑围护结构采取“1000@1200灌注桩+一道砼内支撑”的形式。基坑边紧贴用地红线,最小距离仅为0.7m。
.png)

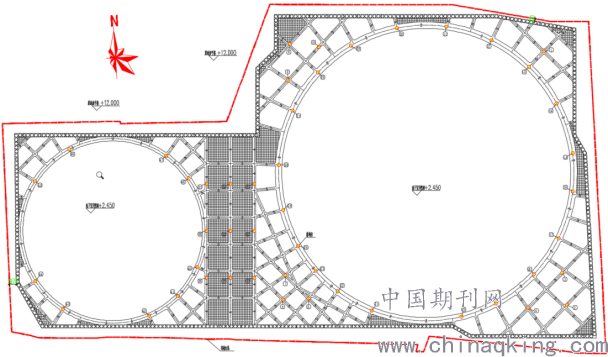

图1围护体系布置
1.2周边概况
工程东侧为联富大厦,联富大厦距支护结构约3m,北侧为齐富路,齐富路宽约30m,齐富路下有规划地铁十二号线(未建),西侧为居民楼及齐富酒店,南侧为3-4层厂房宿舍,居民楼及厂房宿舍距支护结构最近处均为2m。
1.3场地内地下障碍物概况
根据地质勘查报告及原场地图纸,发现场地内西侧靠近齐富大酒店及东侧靠近联富大厦处均存在旧建筑化粪池基础,埋深约3m;基坑西南侧存在旧建筑承台,埋深约5-6m。
2施工难点
1)施工场地狭小,除齐富路外,四周无可通行道路。
2)基坑围护体系采用三轴搅拌桩止水帷幕+钻孔灌注桩支护+钢筋混凝土支撑,其中支护桩距用地红线最大距离为8m,东北侧支护桩紧贴用地红线,场内无法满足车辆通行,没有施工操作面,施工难度极大。
3)由于场地内原建筑图纸老旧、且不全,地下障碍物资料不够详尽、准确,其尺寸大小及准确位置均不准确、详尽,对支护桩、工程桩的施工造成了极大影响。
3施工难点
1)解决施工场地出入口及场内布置和道路通行的问题,保证施工车辆能够顺利进出场地,完成材料的平面运输及后期土方开挖施工的出土顺畅。
2)解决旧建筑留存的地下障碍物问题,确定地下障碍物的具体大小及位置埋深,并制定安全且经济可行的处理方案。
3)基坑距周边建筑较近,需加强基坑变形观测与周围建筑物沉降观测,确保基坑周边的稳定安全。
4施工方案确定
4.1场地问题解决方案
在场地外租赁场地设置工人生活区及员工办公区,不在红线内设置生活区与办公区,优化基坑支护方案,在支护桩顶设置钢筋混凝土挡土墙至自然地面,增加红线内施工场地面积,并对相应区域支护结构进行加强,保证车辆通行及材料堆载。
4.2地下障碍物处理
1)旧化粪池基础处理
根据图纸对地下障碍物的位置进行大致定位,因为旧化粪池基础埋深不深,采用放坡开挖,确定化粪池基础的确切位置;旧建筑承台埋深较深且离红线外厂房宿舍较近,不宜通过放坡开挖对旧承台范围进行确认,故使用超前钻确定该处旧承台影响范围。最后通过改变施工工艺来解决旧基础旧承台对止水帷幕施工的影响。
4.3基坑变形控制方案
由于本工程周边建筑物离基坑较近,基坑变形控制显得尤为重要。在土方开挖阶段,进行分段、分层开挖,减少坑底暴露时间,第一时间完成垫层、支撑、底板的浇筑。地下室施工阶段尽快完成对撑、角撑等部位的结构和换撑施工,并确保换撑与结构形成稳定受力体系后再进行上部支撑拆除。从桩基开始施工就对周边房屋变形进行观测,从土方开挖开始对基坑变形及水位进行观测,发现变形异常立即停止施工并采取补救措施。
5施工方法
5.1场地平面布置
1)支护桩及及止水帷幕施工阶段
支护桩施工阶段布置两台钻孔桩机,一台三轴搅拌桩机,一台旋喷桩机,设置一个泥浆池,一个清水池,一个砂浆罐。
2)土方开挖
土方开挖施工将整个基坑分为四大区域,首先开挖A、C、D区域,北侧B区留出土车道。
第一阶段:先对B、C区进行开挖,挖至冠梁底部后立即进行冠梁、环撑、坡顶构造施工。该阶段土方开挖施工过程中同步进行A、D、花园区桩基施工。
第二阶段:B、C区内支撑已施工完成,需等待内支撑强度达到设计要求后,方可继续对该区域进行开挖;此时对A、C、D区域土方进行开挖,开挖至冠梁底部标高后,进行冠梁、环撑施工。
第三阶段:该阶段内支撑已施工完成,并均已达到设计要求强度,对B区进行土方坡道回填,回填至冠梁顶标高1m处,将B区作为该阶段地下室结构施工所需的钢筋加工场及材料堆场,保证除B区外地下室结构顺利施工(如下图5)。在花园区施工至地下室顶板后,再将B区钢筋加工场及材料堆场迁至花园区地下室顶板,对B区土方进行开挖。花园区钢筋加工场计划使用至各楼栋主体结构施工完成。
.png)

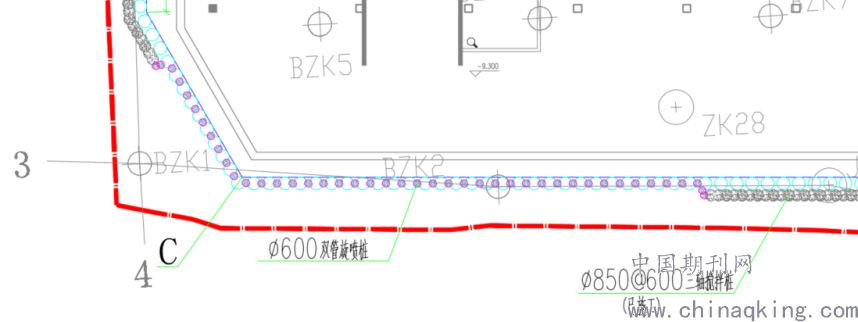

图2土方开挖第三阶段平面布置
5.2地下障碍物处理
对原建筑物遗留地下障碍物进行定位后,会同支护设计单位进行核定。受旧基础影响,三轴搅拌桩无法进行正常钻进,由于三轴搅拌桩施工工艺与场地限制的原因,无法进行桩位调整,受影响的三轴搅拌桩改为支护桩间双管高压旋喷桩,从而达到规范要求的截水效果。
.png)

图3围护桩受旧基础影响调整示意图
6结束语
白云城投总部大厦项目通过合理的规划,成功解决了在狭小场地下障碍物深基坑工程施工过程中的各项难题,以安全且经济的方式推进工程施工。深基坑开挖过程中未见地下水,地表及周边建筑未见较大沉降,圆满完成该项深基坑施工。
