高层建筑地下工程防水施工技术

发表时间:2020/9/3   来源:《建筑实践》2020年39卷第9期   作者:刘欣、龚志鹏、杨代文、陈信安
[导读] 近年来,随着国家建设的需要,高层建筑的地下室工程正迅猛发展。

         摘 要: 近年来,随着国家建设的需要,高层建筑的地下室工程正迅猛发展。但由于地下室多采用钢筋混凝土结构,容易出现渗漏水问题,因此,我们需要重视对地下工程防水工程的施工,并要采取有效的施工技术做好防水工程的施工,以保障地下室工程防水的施工质量,从而取得较好的防水效果。


         关键词:  高层建筑 地下防水 施工技术

1. 地下室底板防水施工
( 1 )防水构造
         首先是地基桩头防水构造。最早发明水泥渗透结晶型的防水涂料是在 1906 年, 我国对其应用也有 30 多年的历史。该种防水涂料在抗渗透性、防腐性、抗老化性、修复性和施工难易等方面都具有突出的优势,在很多领域都被广泛使用,如港口码头、水利工程、地下建筑、桥梁隧道等其他防水工程。水泥渗透结晶型的防水涂料主要是由石英、 水泥、各种活性化物质混合而成的一种粉状材质。其防水原理主要是运用防水涂料中的化学活性物质与混凝土发生毛细作用和渗透,进而进入混凝土内部。 当有水存在的情况下,混凝土中没有发生水化反应的水泥颗粒会与防水涂料中的化学活性物质结合,促进水化,进而产生无法被水溶解的晶体,有效填充了混凝土产生的细小裂痕,起到防潮、防水的作用。在这次工程项目中,该种防水材料主要是运用于管桩桩头的施工项目中。其防水构造主要是由参数为PCC-501 的水泥渗透结晶型防水涂料、 参数为PBC-328 的非固体沥青橡胶防水涂料、 SBS 卷材和止水条组成。
         其次是底板防水构造。该构造使用的是混凝土垫层,参数为 C15 , 100mm 的厚度。设计防水层是混凝土结构中垫层和底板二者的夹层,该垫层在总体负载的情况下会出现微小的缝隙,该缝隙的宽度会越来越大,如果此时采用满铺技术,则防水层会形成“反射缝隙”的破坏。根据我国相关防水技术准则来看,针对比较柔软的卷材底板部分通常采用空铺技术, 但需在阴阳角等细节位置做增强特殊处理,另做附加层。

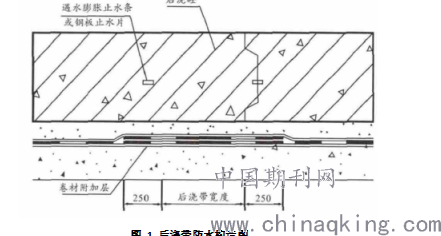

                                             图 1 后浇带防水构造图
         再次是后浇带防水构造。该构造需要在后浇带部位做特殊加强处理,且需做相同大小的卷材附加层,宽度大小大于 500 mm ,如图 1 示。最后是集水坑或电梯井防水构造。在该构造的阴阳角也要做特殊增强处理和增设附加层,与后浇带防水构造宽度一致。
( 2 )地下室底板防水施工技术
         有关地下室底板防水工程的施工技术流程见图 2 。

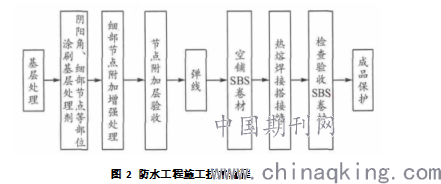

                                    图 2 防水工程施工技术流程
         第一步是基层处理。特别要重点处理如阴阳角或转折角等位置,做好清洁后需要烘干且涂抹相应处理剂。
         第二步是涂抹基层处理剂。 使用长柄滚刷对阴阳角等细节位置进行涂抹, 处理剂的涂抹厚度要均匀,无裸露点。 处理剂干燥后再进入下一项施工。
         第三步是对细节位置做附加处理。 在阴阳角或转折角等位置采用专门的附加层卷材处理,按照对应的尺寸,铺开后立面和平面需要平整。 具体操作是,结合具体的特殊部位的大小和形状裁剪出对应的卷材尺寸, 并对其做火焰加热烘烤处理,当其底部到达熔融点后,将该卷材粘接在细节位置节点基层上,在粘接的过程中应铺牢压实,防止形成空鼓。
         第四步是弹线空铺 SBS 卷材。结合卷材接缝需要搭接的实际宽度,原则上要大于 100 mm 。在基层面上弹上基准线, 按照基准线的位置粘贴卷材,在这过程中要确保平顺。
         第五步是接缝处理。 为了使卷材在搭接的地方没有缝隙且是封闭的, 防止水从接缝处渗透到基层, 应做火焰加热烘烤上卷材的下表面和下卷材的上表面这两处位置, 使得接缝处卷材粘贴充分, 另外需注意应在搭接处留出 2 mm~5mm 宽度的沥青条。
         第六步是验收 SBS 卷材。 相关技术人员、施工人员和组长等应对卷材搭接处进行检查,看其粘贴情况,如有不牢则应马上处理。
         第七步是分工自检。 施工方应采取分工自检,将合格的项目上报到监理方或建设方的工程部做验收,不合格的不能进入保护层施工。
2.地下室侧墙防水施工
( 1 )防水构造
         首先是立面卷材和底板的搭接。需注意的是在卷材收口位置用砌块压实, 并采取柔性保护措施,立墙和底板之间卷材宽度不小于 150 mm 。其次是外墙卷材收口。 为了保证防水体系的整体使用时间,除了在立面墙做压条固定外,还应用沥青膏做密封处理。 外墙收口应采用防水层收头,并加设收口压条,有助于和外部装饰材料衔接过渡。
( 2 )地下室侧墙防水施工技术
         第一步是基层处理。 不能有太大的凸起,要保证干燥。
         第二步是涂抹基层处理剂。使用长柄滚刷进行涂抹,处理剂的涂抹厚度要均匀,无裸露点。处理剂干燥后再进入下一项施工。
         第三步是卷材附加层。 在阴阳角或转折角等位置采用专门的附加层卷材处理,按照对应的尺寸,铺开后立面和平面需要平整。 具体操作是,结合具体的特殊部位的大小和形状裁剪出对应的卷材尺寸,并对其做火焰加热烘烤处理,当其底部到达熔融点后,将该卷材粘接在细节位置节点基层上,在粘接的过程中应铺牢压实,防止形成空鼓。
         第四步是弹线。结合卷材接缝需要搭接的实际宽度,原则上要大于 100 mm 。在基层面上弹上基准线,按照基准线的位置粘贴卷材。
         第五步是热熔铺贴 SBS 卷材。 铺贴顺序是自下而上。 在开始的地方一定要贴牢,可做火焰加热烘烤处理,烘烤过程中喷口不能太过于接近卷材,应距 0.3 m~0.5 m 左右,在烘烤时间上也不能太久。
         第六步是接缝处理。为了使卷材在搭接的地方没有缝隙且是封闭的, 防止水从接缝处渗透到基层,应做火焰加热烘烤上卷材的下表面和下卷材的上表面,使得接缝处卷材粘贴充分,另外需注意应在搭接处留出 2 mm~5 mm 宽度的沥青条。
         第七步是检查验收。 相关技术人员、施工人员和组长等应对卷材搭接处进行检查,看其粘贴情况,如有不牢则应马上处理。 并将自检合格的项目上报到监理方或建设方的工程部做最后验收。
         第八步是保护成品。施工完成后应将施工现场做好清洁,防止带尖的材料和卷材直接接触,完成验收后要进行保护层施工和回填土施工,做好防水层和保护层的隐蔽工作。
3. 结束语
         总的来说,高层建筑物主体结构的稳定性和使用时间在很大程度上与地下工程防水施工技术有很大的联系。 所以,在施工过程中要把控好细小的环节,采取对应的施工技术,提高地下工程防水施工的质量,从而保证地下工程的整体使用寿命。
参考文献:

[ 1 ]黄祈衡 . 浅谈高层建筑地下室防水工程施工技术[ J ] . 赤子, 2009 ,( 9 ): 62-63.

[ 2 ]严恒林 . 高层建筑地下室防水施工技术[ J ] .中国新技术新产品, 2009 ,( 21 ): 168-168.

[ 3 ]宁中意 . 紧密咬合,杜绝窜水—— — 富斯乐推出地下工程创新防水解决方案 . 中外建筑, 2014 ,( 10 ): 18-19.
