摘要:随着房屋建筑工程数量规模的扩大,建筑产业的集中程度剧增,建筑业市场中垄断竞争加剧。自2019年以来,建筑行业的业务环境与业务选择都有了很大的变化。首先,从房地产业务转向基础设施建设,从国内业务逐渐拓展至全球化业务,从单一领域逐渐过渡到多领域、全领域等。这一系列的转变表示建筑行业的业务规模扩大,行业壁垒被破除,更加注重多元化发展。建筑行业市场新格局对于建筑施工质量提出了更高的要求。文章结合实际的房屋建筑工程案例,探究房屋建筑工程施工现场进度及质量管理的方法,旨在为建筑工程项目管理提供思路。
关键词:房屋建筑工程;施工进度;施工质量;管理
引言
社会经济的发展一方面增加了房屋建筑的新建、改建工程,为施工企业带来新的发展机遇;一方面,房屋建筑的市场竞争激增,施工技术更新速度加快,施工企业的发展也面临着社会资源紧张的挑战。房屋建筑工程具有重要的社会价值,是城市化发展的必要条件。为此,施工企业需要从规范工程施工现场进度及质量管理出发,在房屋建筑工程施工领域突出自身管理的优势,以规范化、标准化、合理化、科学化的管理提高建筑工程施工的质量安全,由内而外提升自身的市场竞争力。
一、工程概况
某单位教学科研附属设施建设项目新建科研楼三栋,总建筑面积5257.45平方米,其中1号楼为3层,建筑面积为4057.37平方米;2号楼为两层,建筑面积为839.42平方米;3号楼为一层,建筑面积为360.66平方米,工程建设周期为210天。
二、房屋建筑工程施工现场进度控制措施
为了制定科学的施工进度表,需要为施工项目协调大量因素,例如项目运营过程,不同施工环节的顺序,工程图的设计和实施。在此基础上,还应研究影响项目运行的重要因素,并制定相应的计划,以确保降低客观因素影响项目运行的可能性。在项目的总体安排过程中,应详细说明原材料的使用,设备要求,人员配置和其他有关因素。项目运行进度应以周,月,季,年为单位,设计各阶段的工作内容,并在各阶段完成后组织相应的总结会。在会议上,应当研究当前项目进度和注意事项,总结完成工作内容中需要改进和避免的问题,检查并完成进度表,及时调整进度表的延迟部分,并通过动态调整技术,组织,激励等措施来实现进度控制。
三、房屋建筑工程施工现场质量管理方法
(一)基坑施工技术质量管理
首先,基坑开挖。基坑开挖需要结合工程实际情况,区分基础形式,采取不同的开挖方式。基坑开挖施工前,要对场地进行清理,做好地面排水工作。同时,根据建筑设计图对建筑物进行定位,并由专业机构进行验线。定位合格后,根据轴线及基坑支护或放坡位置,画出基坑开挖的边线。此外,严格按照基坑开挖施工流程及基坑开挖顺序作业,每层开挖后,都需要进行人工修坡[1]。
其次,基坑支护。深基坑支护施工是保证房屋建筑质量的基础。深基坑支护技术在房屋土木工程施工过程中的深基坑高度具有很大的可调性。同时,该技术虽然在房屋土木工程建设中具有较强的应用性。深基坑支护技术随深基坑深度的扩大,施工要求也相对提高,因此在深基坑支护施工中要合理选择施工基础。深基坑支护技术包括柱列式灌注桩排桩技术、地下连续墙深基坑支护技术以及深层搅拌桩的深基坑支护技术。在施工过程中,需要深入分析施工数据,控制施工噪音,结合施工周边的环境和整体结构进行调整。
最后,基坑监测。基坑监测是基坑施工安全的重要保障。通过设定监测预警值,能够有效识别施工过程中的质量安全风险,当监测预警值发生连续跳动时,则表示基坑沉降、变形等加剧,此时需要施工人员停止施工,监测人员反复核测后发现施工问题,继而优化施工方案。由此可见,基坑监测能够识别环境、施工等对基坑支护稳定性的影响,实现保障施工人员安全、保证施工进度的作用[2]。

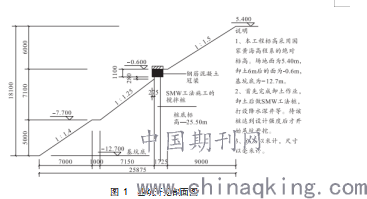

图 1 基坑开挖剖面图
.png)
该房屋建筑工程基坑为深基坑,基坑开挖深度为18.4米,属于三级基坑。
基坑周围环境如下表1所示。
.png)
表 1 基坑周围环境
该工程基坑深度较大,开挖及支护难度偏高,存在的安全影响因素较为复杂,为此,该工程采用SMW工法桩支护施工。
.png)

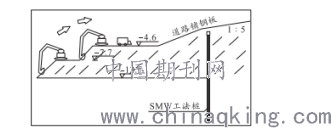

图 2 土方开挖示意图
基坑开挖采用机械开挖工艺,当机械开挖深度达到设计标高以上土层后停止施工,经过标高复合以后采用人工开挖方式。
.png)
图 3 剩余土方开挖履带及小挖掘机布置图
该工程机械开挖过程中,存在两台机械同时开挖,每层、每段基坑开挖后,必须进行人工修坡。该基坑工程护坡措施如下表2所示。
护坡

.png)
表 2 基坑护坡措施
该工程基坑监测的重点为地表沉降监测,地表沉降的空间及时间规律如下表3所示。

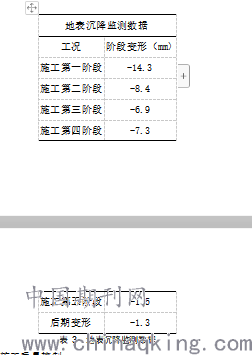

地表沉降监测数据
表 3 地表沉降监测数据
(二)模板工程施工质量控制
该部分以墙模板工程施工为例。该工程采用木胶板,内龙骨采用35mm×75mm方木、间距150mm,为龙骨采用双钢管48mm×3.5mm,丝杆采用直径14圆钢、间距45mm。(如下图所示)。
.png)
图 4 墙模板结构
施工质量控制措施:所有梁、柱、墙均需放样,提出模板排列图和排架支撑系统图,经技术负责人审定后交施工班组施工。严格控制模板上口标高。梁跨>4米时,底模应起拱梁跨度1/1000-3/1000。模板使用前,对变形翘曲超出标准要求的应立即退场,不得使用不合格模板,模板拆除下来,应将砼残渣垃圾清理干净重新刷隔离剂。大模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍安装工程施工的隔离剂。
结束语
房屋建筑工程施工现场进度管理需要制定明确的施工计划,合理分配各种施工要素,确保施工进度。同时,要注重对施工关键质量控制点进行质量管理,注重基坑开挖及支护技术、模板工程施工技术,从细节出发,全面提高房屋建筑工程施工质量安全。
参考文献
[1]王彦斌.房屋建筑工程施工现场进度及质量管理运用研究[J].住宅与房地产,2019(15):110.
[2]张晓龙.房屋建筑工程施工现场进度及质量管理[J].黑河学院学报,2018,9(12):219-220.
