110kV康其变35kV康托线3547断路器拒动事故分析

发表时间:2021/9/7   来源:《中国电业》2021年第12期   作者:张传能 梁明伟 胡海涛 李日超
[导读] 2020年11月06日,变电检修人员根据检修计划更换110kV康其变35kV康托线35473隔离开关,对35kV康托线3547间隔定检。
        张传能   梁明伟   胡海涛   李日超
        国网新疆电力有限公司阿克苏供电公司  新疆 阿克苏 843000
        摘要:2020年11月06日,变电检修人员根据检修计划更换110kV康其变35kV康托线35473隔离开关,对35kV康托线3547间隔定检。在检查过程中工作班成员吴红卫发现3547断路器机构凸轮轴销变形并汇报工作负责人邢金鑫,邢金鑫将检查情况上报给班长张传能,张传能得知情况后对机构进行了检查并询问试验情况,在得知试验数据合格后判定断路器可以投运,后期上报中心购买断路器进行更换,工作结束后07日00时13分对康托线送电时断路器合闸不到位,且内部有放电声。随即35kV康托线3547退出运行。07日11时15分,检修人员办理事故抢修单更换35kV康托线3547断路器,19时45分工作结束送电成功。
        关键词:110kV;断路器;事故;
一、设备运行状态
        35kVI、II母分裂运行,35kV康托线3547运行在35kVII母。
二、事故处理经过
        2020年11月06日,变电检修人员根据检修计划更换110kV康其变35kV康托线35473隔离开关,对35kV康托线3547间隔定检,工作结束后07日00时13分对康托线送电时断路器合闸不到位,且内部有放电声。随即35kV康托线3547退出运行。07日11时15分,检修人员办理事故抢修单更换35kV康托线3547断路器,19时45分工作结束送电成功。
三、设备检查情况
        (一)一次设备检查情况
        1、断路器型号:ZW17-40.5,出厂日期:2011年5月,投运日期:生产厂家:山东泰开中压开关有限公司;

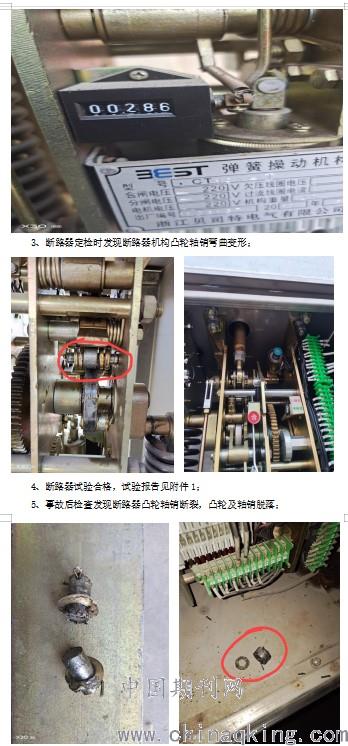

        2、断路器动作次数为286次;

        6、对断裂的轴销进行材质分析,详见附件2.
        处理后情况:
        检修人员对35kV康托线3547断路器,试验合格后,07日19时45分工作结束送电成功。
四、原因分析
        根据检查情况分析此次故障原因为:
        1、35kV康托线3547断路器操作机构凸轮轴销材质不符合要求,在运行过程中轴销断裂是造成本次事故的主要原因;
        2、现场一级到岗到位人员对检查出的情况未能做出正确的风险评估,仅根据试验合格就判断断路器继续投入运行是造成本次事故发生的另一原因。
五、整改措施
        1、更换35kV康托线3457断路器;
        2、排查网内运行的同厂家同批次断路器机构轴销是否存在材质问题,对有问题的机构上报计划进行更换
