概述:本工程暂存库、生活和辅助系统的建筑主体结构采用钢结构,围护结构采用加气混凝土预制板,简称 ALC(Autoclaved Lightweight Concrete),是高性能蒸压加气混凝土(ALC)的一种,具有:容重轻、强度高、保温隔热性好、隔音性好、耐火性好特点。
一、施工及安装工艺
1.1材料进场及验收:
根据进度用料计划,由供货厂家用集装箱汽车陆运按时送到现场,运输过程中确保板材在箱内或车板上固定稳妥,每个托盘四周都应放置防撞材料隔离。
1.2材料场内倒运:
对合格材料通过吊运至使用楼层卸料平台,每一楼层设置一个卸货平台,与结构连接可靠,1~3 层尺寸不小于 1m*6m,限载不小于 3T,起吊时采用专用尼龙吊带捆绑于板材两端约 1/4 处,吊带规格为 100mm*10m,每根吊带可承重 3T。现场使用叉车将板材从集装箱中拖出,根据板材使用位置吊至相应楼层卸货平台,每一捆板材一次起吊,每次起吊重量不超过 2T。然后运至作业面并分类按规格堆放,以便在施工时容易查找和搬运,并要求分散堆放以免荷载过于集中,现场堆放场地将根据总平面图布置计划统一安排。
1.3施工放线及验线:
在板材进入楼层前,根据施工图纸在地面上和梁或板底弹好墙体安装位置线
及门窗洞口位置线。
1.4安装节点做法:

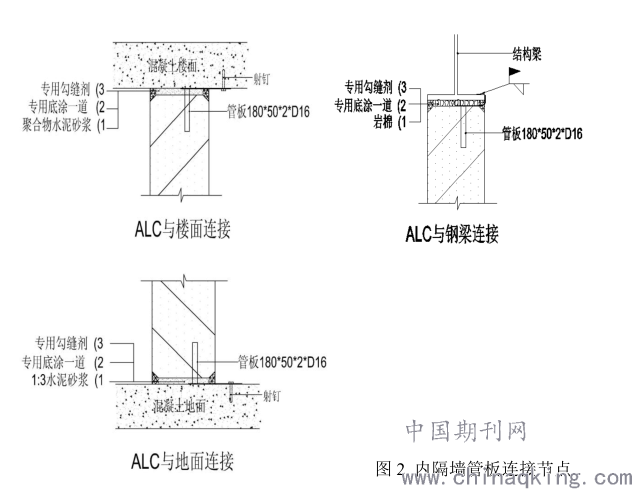

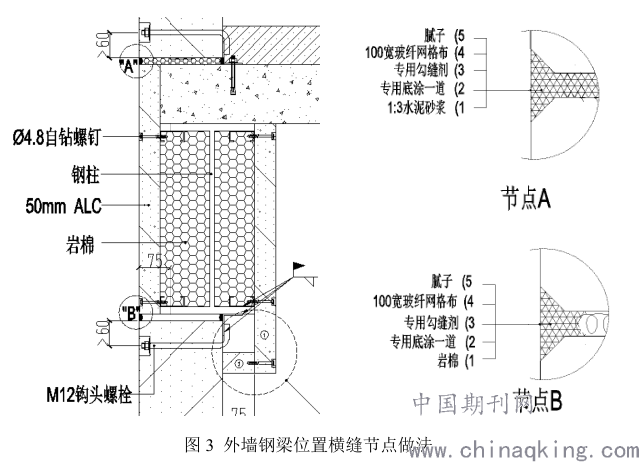

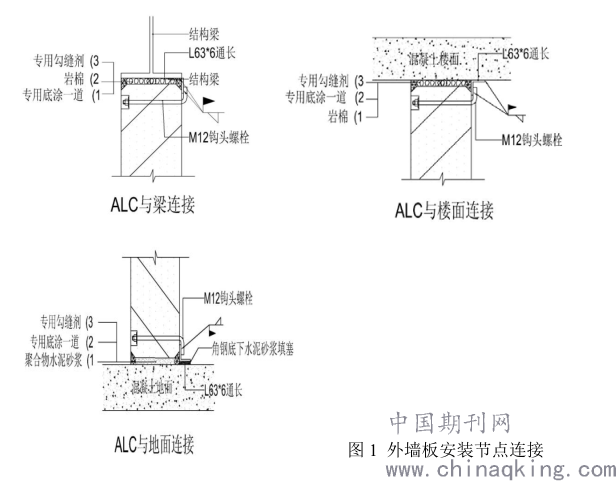

对于外墙,需要使用导向角钢进行连接固定。在放线完成后,进行导向角钢安装,详见下图 1。内隔墙安装采用管板进行连接,详下图 2.
.png)
1.5安装步骤:
a、连接件固定:将板材用专用运输车运输到安装位置,导向角钢安装固定的墙板,需提前使用冲气钻在距板端 80mm 板宽正中位置钻孔;管板安装固定的墙
板,需在每块板上、下端墙板安装距前进方向板边 80mm 处,板厚中间位置安装一只管卡,管卡用榔头将其完全敲入板材中,施工时应放正轻敲。
b、墙板就位调平:将板材用电动葫芦辅助人工立起后对正位置,板材上下端用木楔临时固定,上下端均留出约 10mm 缝隙。用 2m 靠尺检查平整度,用线锤和2m 靠尺吊垂直度,用橡皮锤敲打上下端木楔调整直至合格为准。
c、安装顺序:板材安装时宜从门洞边开始向两侧依次进行。洞口边与墙的阳角处应安装未经切割的完好整齐的板材;无洞口隔墙应从墙的一端向另一端顺序
安装。施工中切割过的板材即拼板宜安装在墙体阴角部位或靠近阴角的整块板材
间,拼板宽度一般不宜小于 200mm。
d、安装后处理:墙板安装定位后,首先进行墙面平整度和墙线复核,确定墙板安装达到要求后,导向角钢安装固定的墙板,使用钩头螺栓进行安装固定;管卡安装固定的墙板,管卡用两根 25mm 长射钉与混凝土板连接固定,两块板材之间应靠紧。板材下端与楼面处缝隙用 1:3 水泥砂浆嵌填密实。木楔应在砂浆结硬后取出,且填补同质砂浆。板材上端缝隙、板材与柱墙连接处岩棉填充,表面用修补砂浆补平;板材拼缝用专用修补砂浆补平。清理施工现场和已施工完成的板墙,报总包、监理、业主验收

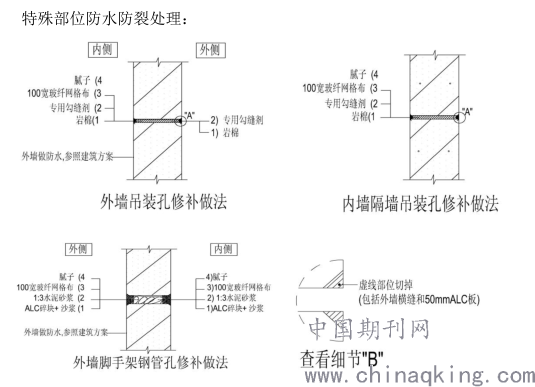

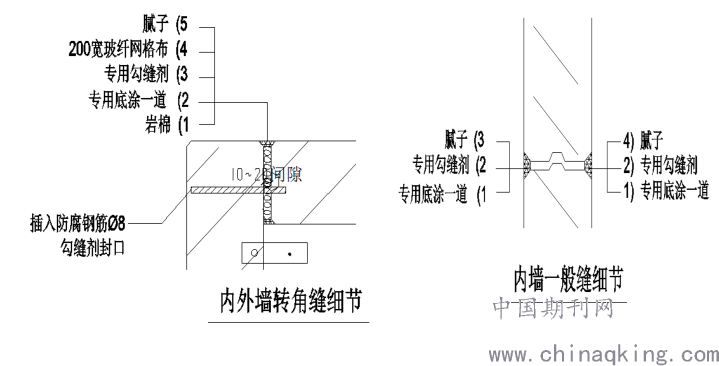

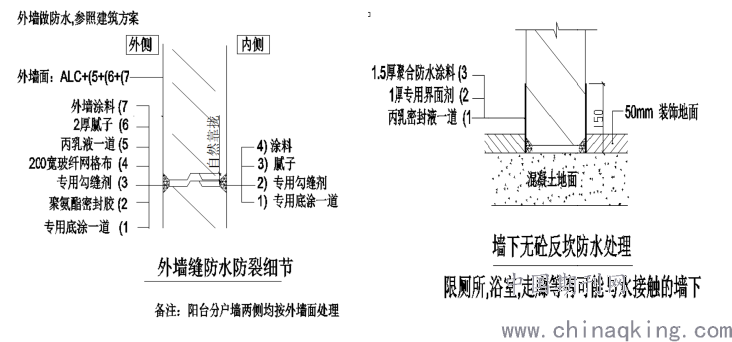

接缝部位防水防裂处理:
.png)

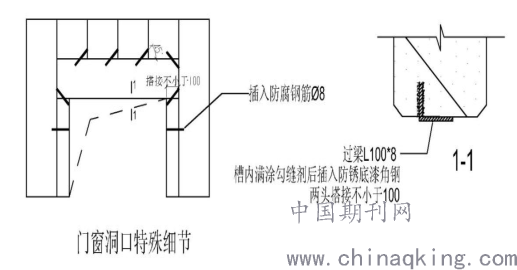

门窗洞口位置处理:
门窗板材采用单块或多块板横板安装时,搁置在隔墙上长度不得小于100mm,支座面应铺设粘结剂。当洞口宽度大于1200mm时用加角钢过梁,竖装与横装连接需要设置直径8mm圆钢45°方向打入连接,详图如下:
.png)
1.6外墙淋水试验
外墙淋水试验应在墙板安装验收完成后尽快进行。挂墙淋水线管采用 Φ25PVC 管,用 3mm 钻头在管上沿直线钻孔,孔距 50-80mm,“喷嘴”对着墙体或窗体,
在被检表面形成连续水幕。
第一次全面淋水持续时间不得少于 12 小时,淋水试验记录时间段包括开始淋水后 4 小时、8 小时、12 小时三次,对于 4 小时内即渗漏的点应做特别关注。

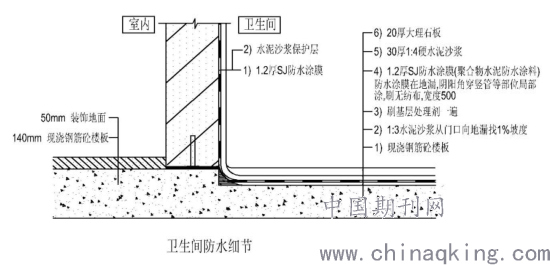

卫生间防水处理
卫生间防水节点做法如下图:
.png)
防水施工完毕后(在二次装修开始前前),进行蓄水试验,蓄水高度不得少20mm,经过 24 小时以上无渗漏视为合格。在设备安装完成后进行二次蓄水试验。
连接件防锈处理
a、ALC 墙板安装使用到的连接件主要包括导向角钢、管板、钩头螺栓。导向角钢需在使用前刷涂防锈油漆,干漆膜厚度不小于 60μm;管板为电镀锌防锈镀锌层厚度不低于 6μm;钩头螺栓采用热侵镀锌,镀锌层厚度不低于 18μm。
b、在连接件使用过程中,对于导向角钢、管板、钩头螺栓均存在焊接情况,在焊接完成后,需清除药、焊渣皮后及时刷涂防锈油漆,干漆膜厚度不小于 60μm。
检验批划分及质量验收标准
a、检验批划分
根据 GB50210-2001 建筑装饰装修工程质量验收规范 7.1.5 之规定,同一品种
的隔墙工程每 50 间(大面积房间和走廊按轻质隔墙的墙面 30 ㎡为一间)应划分为一个检验批,不足 50 间也应划分为一个检验批。
b、抽检数量
每个检验批至少抽查 10%,并不得少于 3 间,不足三间时应全数检查。

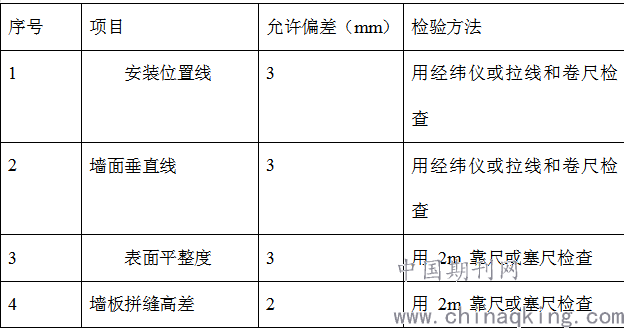

c、墙板安装的允许偏差和检验方法
.png)
ALC板施工完成后,对于装饰工程来说刚刚开始,后续还有抹灰工程、装饰工程、涂料、给排水安装等相关工作
