试论住宅建筑室内给排水管道施工关键技术

发表时间:2020/8/20   来源:《基层建设》2020年第10期   作者:周丹
[导读] 摘要:住宅建筑将涉及大量的给排水管道,如果管网出现问题,将对用户和维护工作产生负面影响,这就要求我们更加重视排水管道的安装和施工。
        上海港峰建设工程有限公司
        摘要:住宅建筑将涉及大量的给排水管道,如果管网出现问题,将对用户和维护工作产生负面影响,这就要求我们更加重视排水管道的安装和施工。本文总结了建筑给排水施工特点,提出了建筑给排水管道安装施工技术要点,旨在提高建筑给排水系统安装工程的施工技术水平,保证建筑给排水系统安装工程的施工质量。
        关键词:住宅建筑;室内;给排水管道;施工技术
        1建筑给排水施工特点
        建筑给排水工程施工中,需要注意的问题很多,其中大部分都是对细节的控制。例如,要特别注意排水口位置的确定,避免排水口出现渗水情况。其次,还要注意第一次排水试压的压力值。所以,给排水施工应从细节做起,这是一项非常细致的工程。在给排水工程施工中,施工人员的主要是按照既定的工艺对管道进行连接和热熔转接作业。施工前,设计管道安装位置的操作人员应认真勘察施工工程,并结合实际情况设计完整的施工方案。
        我国的国民经济和民生直接关系到建筑工程的给排水建设。所以此,我们必须重视给排水工程,有关部门应将此提上议事日程。严格控制工程质量,从工程设计到施工到最终验收环节,必须相互衔接,及时解决施工中出现的问题,实现整个工程的无缝衔接,确保给排水施工顺利完成。
        2室内给水管道安装施工技术
        室内生活给水管采用聚丙烯(PP-R);污废排水管采用UPVC排水管。
        2.1施工流程

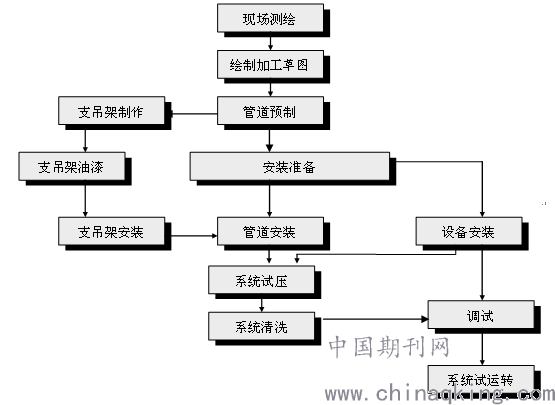

        图1 给水管道施工程序
        2.2室内水管道安装
        室内的冷水管道安装采用PP-R管材,连接应用热熔方式。在进行热熔连接时,管材与管件应同种材质、且拥有相同热塑性,然后对管道和管件的连接面做加热处理,在达到一定加热时间后对之承插连接,在冷却之后成为一体。安装施工所使用的PP-R管材、管件都应当具备产品合格证书,且获得建材等部门的认证。热熔连接应使用专门的热熔工具对管材、管件通电加热,待工作温度指示灯亮起之后才能进行热熔连接操作。
        在进行管材切割时,应做到与管轴线相垂直,且切割通常应用专门的管材切割机或管剪完成,在特殊情况下也可应用钢锯切割,但是在完成切割之后应对端面上产生的毛边去除,在进行热熔连接时端面应清洁干燥。在热熔连接过程中,应避免出现旋转的情况,直接将管端插入到加热套内,且达到标志的深度位置,同时,采用同样方式将管件在热熔工具另一面加热,在满足加热时间后对二者进行连接。
        在满足加热时间后,应将管材、管件同时从热熔工具上取下,然后迅速对接,在此过程中不能出现旋转,在完成连接后接头位置出应形成均匀的凸缘。对刚完成连接的接头,还可以做适当的调整,但是在调整过程中应避免出现旋转的情况。
        在进行热熔连接的过程中,必须严格依照操作规程,这样才能有效避免人为因素引起的管道连接质量问题,降低管道渗漏水发生率。同时在连接前,操作人员应对热熔机具进行安全性检查,保证其在应用过程中能发挥出应有作用和性能。此外,值得注意的是,热熔机具在加热之后温度较高,在进行操作的过程中应小心烫伤。
        PP-R管材的主要成分为聚丙烯,属于易燃物品,因此在安装现场不能有明火存在,且严禁应用明火对管材进行加热。管道在安装过程中需要穿越楼板时,应设置专门的套管,且套管应高出上层地面50mm以上,并做好防水措施。当管道穿越墙体时,如果为热水管,应添加钢套管;如果为冷水管,预留孔洞的直径应当比管道的外径大50mm。采用热熔方式完成管道连接后,应将水压试验时间设定在24小时之后,且根据现场实际情况分段试验,管道的强度、严密性等指标都必须满足规范要求。
        2.3 管道冲洗
        在进行管道清洗时,应使用高位水箱中的清水进行清洗,利用水体重力有助于提升清洗的质量,直到出口位置的水质清澈时为止。在完成管道试压、清洗之后,应再添加适量氯溶液的进行管道处理,最后应用生活用水清洗,在清洗完成后做水质生物测试,如果达到设计要求则室内水管安装合格。
        3室内排水系统管道安装
        3.1支架的安装
        在安装管道之前,应根据设计要求在合适的位置设置支架,且固定牢靠。在安装管道的过程中,管卡与管道之间应当充分接触,但是不能对管道表面造成损伤。
        3.2排水管承插粘结连接
        室内的排水管使用塑料PVC管,主要采用粘结的方式,在进行粘结之前将管道的插口、管件的承口擦拭干净,将存在的污物清理干净。然后在管道连接端的插口外侧和管件的承口内侧均匀涂抹专用胶粘接剂,然后将管道轻轻的插入到管件承口内,并超过标记的深度,同时将管道轻旋90°,待胶粘接剂凝固之后才能继续进行安装。在排水管连接施工过程中还应依照设计要求、规范要求设置支吊架、防火套管等,在安装完毕之后做通球试验、灌水试验。
        在进行排水管安装时,应采取有效的防堵措施,且在安装完毕之后,应及时清洁管道表面的污垢,排水管道在穿越的楼层时,同样应设置管套,同时在屋面、卫生间等位置应做好防水、防渗工作。
        3.3立管安装
        在对排水立管进行安装时,应先将管段扶正,然后再安装伸缩节,且在实际安装过程中,应当将管端插口缓慢均衡的插入到伸缩节承口橡胶圈之中,且在此过程中不能出现摇挤,安装完成后对立管做出固定。在固定支架设置上,每层设置数量为2个,分上下做对称设置,当排水管的横管长度超过50cm时,应对该段管道设置吊支架。
        管卡在进行安装的过程中应保证牢固可靠,且管卡应当管道保持紧密接触。如果应用管卡为金属类型,为避免其对塑料管道表面造成损伤,在其与管道之间可隔垫一些的橡胶物。安装固定管卡时,设置孔洞不宜过小,管卡埋入到墙体内的部分应≥100mm,在安装完成之后应用水泥砂浆进行补洞。如果墙体为多孔砖或者轻型砖,在安设管卡的时候应严禁采用膨胀螺栓。
        立管在安装过程中对垂直度偏差提出较高的要求:每米立管垂直度偏差应≤3mm;5m以内立管垂直度偏差应≤10mm;5m以上立管垂直度偏差应≤30mm。横管在安装中则对弯曲度偏差提出较高要求:每米横管弯曲度偏差应≤2mm;10m以内横管弯曲度偏差应≤8mm;10m以上时应当以10m为单位进行检测。
        3.4室内地漏安装
        在安装卫生间中的排水地漏时,其安装高度应当比整体地坪面低出5-10mm。同时在安装完成后对地漏做临时性封堵,避免其它施工有垃圾、杂物进入到管道中。且在完成管道立管安装之后,应使用细石混凝土封堵,采用的封堵混凝土的标号不得低于楼板混凝土标号。
        3.5卫生设备安装
        在管道毛坯安装结束之后,且在管道试压合格、室内装修基本完成后才能进行卫生设备安装施工。卫生设备安装应严格依照图纸和设备说明,安装完成后应牢固可靠,且其中使用部件应灵活。卫生设备宜采用膨胀螺栓、预埋螺栓固定。镀铬龙头及配件在进行安装时严禁采用管钳拧紧,在安装完成之后应对卫生设备的表面做清洁处理,然后在卫生设备中盛水,观察是否存在漏水、是否存在排水不畅等问题,在检查无误之后对其做好保护措施,避免出现损坏。
        卫生设备在进行安装前,通常应对各类器件做仔细的检查,不能存在裂纹、砂眼等外观性损伤,同时各个连接口与安装的管道直径应相匹配。在搬运卫生设备的过程中,应做到轻拿轻放,避免在安装过程中出现碰伤。卫生设备在堆放的过程中,应做到平稳整齐,且堆放地面无积水。如果有铜质附件,应保存在干燥干净的环境之中。
        卫生设备在进行安装时,为保证其平稳牢固,应对其水平度、垂直度进行严格控制,通常垂直度偏差应≤3mm。在排水栓、水龙头等与瓷器件相接触的表面,应使用玻璃胶进行涂抹,确保无缝隙存在,不会在使用中出现渗漏。在完成卫生器具安装之后,应对之做好有效的保护措施,避免在竣工交付之前出现损坏,同时严禁对其进行使用。
        洗脸盆通常分为有沿和无沿两种形式,其中有沿的应安置在台面上,无沿的应紧靠台面底进行安装。台面的高度通常控制在80cm,本工程洗脸盆台面应用型钢制作而成,在安装前应对台面构架的高度、平衡性、稳固性等做出检查。如果安装过程中存在轻微不平,可在盆底添加橡胶垫片。此外,对于有沿洗脸盆,在台面接合的部位处,应使用密封膏涂抹,四周不能有缝隙存在,且在应用中不能出现渗漏。
        3.6洗脸盆给水附件安装
        洗脸盆的给水附件安装主要分为单水龙头和冷、热水龙头分开两种形式,其中单水龙头应安装在盆中心线的墙面上,高出盆沿约20cm;如果为冷、热水龙头分开的形式,两水龙头的间距为15cm。如果洗脸盆下设置有存水弯,在安装时应按照满足以下要求:如果为“P”型存水弯,应将其出水口高度设为40cm,然后连接到暗设的排水管道中;如果为“S”型存水弯,在与暗设的排水管道连接时,暗设的排水管口距离墙面应大于70mm。
        在安装坐便器时,应满足以下一些要求:首先地面上预留的排水管应高出地面约10mm,管径通常为DN100。排水管距离背墙墙面的尺寸应当根据不同型号的坐便器来进行确定。其次在安装过程中,应先对排水管套上橡胶密封圈,然后在其外部套长度6cm的DN120mm塑料防护套管,最后将坐便器排污管口插入到排水管中,并在其间插入橡胶密封圈,对安装中存在的缝隙填嵌密封膏。如果安装的是蹲式便器,则应当在进行地面装修的过程中进行连接,并在安装完成后做好保护工作。
        3.7灌水试验
        在完成排水管安装之后,应先对其进行检查,在检查无误后对其进行灌水试验,采用自来水向排水管内灌水,使之保持15min,然后再将排水管灌满,并等待5min,如果检测管段液面不出现下降则为合格。在进行灌水试验时,应由施工方邀请监理人员、建设人员到场,待试验完成后才能进行隐蔽工程施工。同时将试验用水排放到指定位置,保持施工现场清洁。
        4  结语
        建筑给排水系统的安装具有一定的复杂性,它涉及到许多施工环节,需要系统的管理。管道安装时,应注意给水、排水、支架的安装,严格根据施工要求进行;设备安装时,应准备好相应的配套设备,安装完毕后应测试是否正常运行。在完成所有安装程序以确保管道正确安装后,还需要进行水压试验和灌水试验。
        参考文献:
        [1]《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002.[S]
        [2]论高层建筑给排水安装施工关键技术[J].李赛忠.建材与装饰.2020-03-15
        [3]建筑给排水施工中的管道连接技术及施工要点分析[J].李锋;绿色环保建材.2020-03-25
