摘要:EPC的项目建设总承包管理模式,即设计、采购、施工一体化,需要统筹安排项目各个环节,这对于本就工期紧张的建设项目来说是一个巨大的挑战。工程施工总承包的风险性很大,所以在承包施工管理过程中,需认真分析管理风险因素,正确评估风险大小,制定规避风险的措施,减轻和转化风险。本文结合未来公园(艺术馆)项目,主要介绍了EPC施工管理模式在本项目中的应用。
关键字:EPC 管理模式 施工管理
“TIGHT、FAST、DIFFICULT” EPC CONSTRUCTION MANAGEMENT
Qu Xiao Feng
(Shanghai Construction NO.1 (Group) CO., LTD) shanghai
Abstract:EPC's project construction general contracting management mode, namely the integration of design, procurement and construction, requires the overall arrangement of all links of the project, which is a huge challenge for the construction project with a tight schedule. The risk of the general contracting of engineering construction is very big, so in the process of contracting construction management, it is necessary to carefully analyze the management risk factors, correctly assess the risk, formulate measures to avoid the risk, and reduce and transform the risk. Combined with the future park (art museum) project, this paper mainly introduces the application of EPC construction management mode in this project.
Key words: EPC; management mode; construction management
1、引言
本文主要以设计施工管理、钢结构施工、幕墙施工以及室外总体道路组织施工的EPC管理为主要研究对象,以上海建工一建集团有限公司的未来公园(艺术馆)项目为背景,针对“紧、快、难”特殊情况下钢结构吊装及拼装、超高超厚大型玻璃幕墙不规则形状安装、大体量钢屋面吊装的施工方法及工艺,探究和总结在创新型建筑建材领域中的新技术,着重介绍该项目在EPC模式下的施工建设管理。
为做好本工程的设计施工一体化管理,公司成立以副总裁为总负责的指挥组进行总体协调。项目部成立以建工研究院副总建筑师为负责人,组建设计施工联合总承包项目团队,承担和协调建筑、结构、装饰和总体设计及施工任务。团队中配备不同专业的设计人员常驻施工现场,并形成以项目经理为核心的一个能承担建筑结构、装饰施工于一体的施工项目管理班子。明确设计施工一体化项目管理目标和责任,以分工与协调、服务与监督相结合为原则,进行过程设计施工统筹管理。
2、工程概况
2.1地理位置及建筑概况
本项目位于张江高新科技园区内,基地南侧为智慧河、西侧纳贤路、东侧川和路、北侧上科路,本工程基地总面积约42857m2,其中一期未来公园(艺术馆)项目总建筑面积5436m2,其中艺术馆建筑面积4999m2,辅助用房建筑面积437m2,未来公园艺术馆通过“4+1”主题来打造整个园区。
该新建艺术馆项目以4个展览馆区单元为主体中心功能进行布置,建成后将会在展馆内为公众展现当前国内最为先进、最具智能化的高端设备,以及未来国内对于高新科技产品的发展。
未来公园旨在对标上海迈向卓越的智慧城市,以开放、交流的心态促进城市建设与市民间的良性互动,让广大群众在切身体验丰富多彩的科技成果的,还能够丰富和拓展文化视野,提升公众的科学艺术修养。

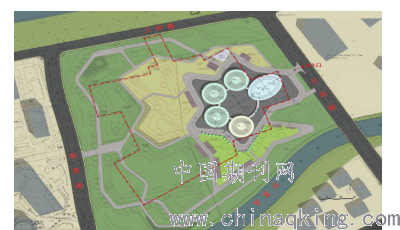

图2.1 周边环境示意图
.png)
2.2结构概况
工程由四个圆形展览单元和一个椭圆形综合单元组成,每个圆形单体40根PHC500管桩,3根试桩,椭圆形单体126根桩,桩长30米。
展览单元为圆形结构,每个展览单元由6根方钢柱以及5道环形屋面钢梁组成,屋面钢梁均为H型钢梁,另外在+3.350m位置设置一层夹层,夹层为吊柱(24根),钢梁(约54件)结构,钢梁上面设置6mm厚度的钢板。吊柱截面为Φ203×8的圆管,钢梁截面为HM194×150。
综合单元为椭圆形结构,单元由24根方钢柱(柱顶标高+6.800m)以及4道环形屋面钢梁(约102根)组成,屋面由内向外第1道环形钢梁为内悬挑钢梁,第4道环形钢梁为外悬挑钢梁。其中内悬挑距离约为屋面钢梁均为H型钢梁。
3、施工管理难特点分析及措施:
3.1工期紧张
该公园项目施工工期紧张,自6月初开工以来至9月底整体完工,仅仅四个月的时间,对于本项工程来说是个较大的挑战。一建集团未来公园项目部采用EPC的项目建设总承包管理模式,即设计、采购、施工一体化,需要统筹安排项目各个环节,这对于本就工期紧张的建设项目来说是一个巨大的挑战。而对于时间的把控,设计方案及时性,工程有限场地的运用,各工序的作业安排要求极高,而时间无疑是最为重要的一点。
该项目从6月初开工至9月底,在三个月的时间内要完成近5000㎡的建筑面积施工,以及周边大面积园林景观布置,场馆内布展布置。再加上上海在7、8月属于台风高发月,这对于争分夺秒的工程来说无异于雪上加霜。在我们的商讨下,通过每日举行例会总结当天进度以及安排次日的日程,设计与施工同步开展,来不断跟进现场情况,及时了解施工进度,深化施工组织安排,在安全施工的大前提下,井然有序地开展各项施工,并按时完成交付。
.png)

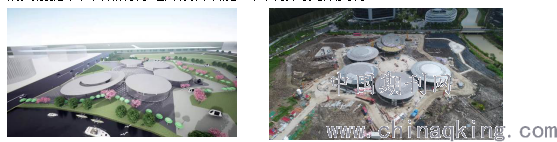

图3.1 场地概念效果图 图3.2 场地鸟瞰图
3.2场地空间有限

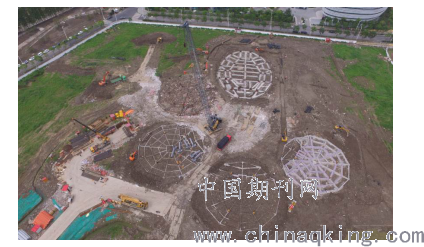

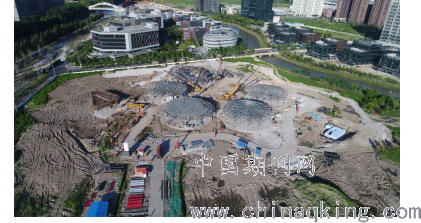

该公园场地道路为不规则道路,且道路较窄。中心广场区域可使用范围有限,在现有场地内要钢结构的吊装要覆盖至周围五个场馆,使得中心场地内堆满了大型机械与材料,对于机械材料的转场以及多工序的施工作业提出了不小的考验。在我们的积极商讨下,对图纸进行不断的理解及设计深化,决定采用分批次流水作业,针对各分包之间的界面,和各分包之间的相互工序衔接、进度相互穿插,使得各场馆工作同步进行而又不互相造成影响,确保工期按时高质量地完成。
.png)
图3.3 现场机械繁布置
3.3钢柱需分段,地脚螺栓需提前预埋
设计考虑钢柱柱脚螺杆安装时,工程桩已完成,土建在施工基础承台钢筋,需穿插施工钢柱柱脚,每个柱脚主要有4个螺杆以及上下2个定位钢板,定位钢板按照坐标放置到位并将上下定位钢板与基础钢筋焊接,保证定位牢靠,螺杆安装到位后需用胶带等对螺杆螺纹做好保护,后交由土建浇筑混凝土。
.png)

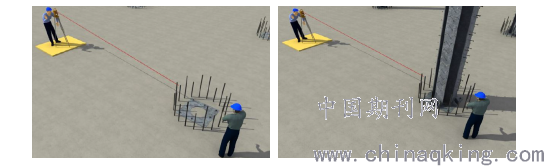

柱脚螺杆安装 钢柱预埋段吊装测量
根据总体施工流程,将钢柱分为2段吊装,第1段为预埋段(标高为-1.900m~+1.100m),第2段标高为+1.100m~+6.900m,分段施工,减少上部钢结构深化加工时间,钢结构提前配合完成土建施工工作。
3.4艺术馆屋顶钢梁造型新颖,安装精度控制难
本项目5个单元屋顶钢梁均存在一定坡度,且屋顶钢梁涉及大量的悬挑钢梁,钢梁安装过程中,钢梁的安装定位精度控制难,因此需要采取合理的钢梁分段和吊装顺序并做好相关定位措施。

图3.6 圆馆屋顶钢梁模型图 图3.7 圆馆屋顶钢梁模型图
在考虑到后续安装施工可能有难度,在钢结构施工组织深化阶段,提出使用大型机械进场进场配合施工,利用大企业优势对施工机械进行调配,进场1台150t履带吊作为主要吊装施工机械,另外投入1台50t汽车吊和1台25t汽车吊作为辅助吊装施工机械。同时讨论出合理的安装顺序(由C→D→E→B→A),根据安装顺序进行合理的构件分段,减少悬挑钢梁的安装。同时,次梁的安装,在钢梁端部设置措施用靠码板,安装时使用高精度全站仪对每根构件进行三维定位测量,以保证钢梁的安装精度。
.png)
图3.8 150t履带吊进场
3.5幕墙整体造型复杂、交接面多、进出位多的重点、难点
本项目属于展馆类建筑,展馆类建筑主要是讲究的通透性,幕墙分格较大,板幅较大,特别是玻璃面板,高度超过5m,属于非常规玻璃,对于玻璃的加工、安装困难比较大。依本项目特点,玻璃幕墙基本为非常规玻璃,需要特殊加工,对玻璃加工厂要求较高,同时大通透玻璃安装,需要从设计方案上进行把控,确保性能的同时确保安全性。屋面铝板的安装强调安全、防渗漏、高精度的要求。在材料采购方面充分发挥EPC项目管理优势及大型企业优点,联系长期合作大型玻璃加工厂,针对本工程玻璃专项加工,确保玻璃质量。由于玻璃板块大,安装的安全性、可靠性要求比较高。同时针对本项目特点,外围玻璃幕墙采用移动式活动架安装,汽车吊吊装的方式进行。屋面安装采用升降车和跳板配合的方式施工。
.png)

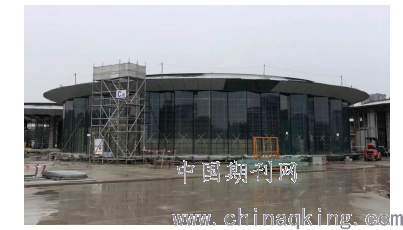

图3.9 新颖的幕墙造型
3.6工作量大,涉及专业多
6月需完成256根PHC管桩施工及基础施工工作,本7月需完成1500t的钢构件吊装;8月需完成7000㎡钢屋面(每块钢屋面重量约300kg)吊装,9月完成1800㎡大玻璃(1877*5350mm)幕墙吊装及外总体景观绿化工作,同步完成室内装修工作。
未来公园项目在各级领导、业主、集团等相关单位大力支持及统筹安排下,不断实时更新进度安排,督促各分包单位进行,深化施工组织安排,高峰时期约220人同时交叉作业施工;针对各分包之间的界面,和各分包之间的相互工序衔接、进度相互穿插,使得各场馆工作同步进行而又不互相造成影响;在安全施工的大前提下,井然有序地开展各项施工,9月底按时高质量完成交付工作。
.png)

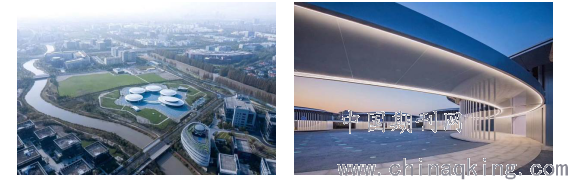

图3.10 竣工鸟瞰图图 图3.11 夜晚泛光照明
4、结语
未来公园项目场馆结构新颖、工期紧张、场地条件有限,通过工程建设,上海建工一建集团未来公园项目团队将在工程结束后对本工程进行技术总结,同时通过本次对多工种、多工序的协调运作,以及材料采购中遇到的问题进行经验的汲取,为后续承接更大、更复杂的工程提供了宝贵的工作经验。为未来的EPC工程管理建设做好了充分的准备,迎接更高的挑战。
