水利工程导流渠中浆砌石的施工技术探讨

发表时间:2021/7/15   来源:《建筑实践》2021年40卷8期   作者:折建利
[导读] 为了对浆砌石施工技术在导流渠工程项目中的应用效果有全面的了解。
         折建利
         延安市水电工程有限公司  陕西延安  716000

         摘要:为了对浆砌石施工技术在导流渠工程项目中的应用效果有全面的了解。本文结合实际以某项目工程实例为分析对象,对浆砌石施工技术在导流渠工程项目施工中的应用过程进行研究,希望通过分析后可以给同类工程提供参考。
        关键词:水利工程;导流渠;浆砌石;施工技术
        0引言
         水利工程项目施工的过程中导流渠工程施工水平的高低,在一定的程度上与整体工程的质量有着密切的联系。因此对浆砌石技术在导流渠施工中的应用过程进行分析,探寻出科学有效的技术方案对推进水利工程项目的开展非常必要
        1.工程概况
        某水利工程项目设计为导流明渠的结构形式,该工程施工环境较复杂,而且施工要求高,通过实际考察分析后,决定采用浆砌石技术进行施工。
2.材料质量控制
2.1石料
                石块材料需要在现场经过开采之后通过汽车运输到使用现场,随用随采,没有存在剥落层或者裂纹的问题。表面确定不会有任何杂质存在,且表面铺设材料的色泽达到均匀性的标准。此外,确保容重、抗压强度等数据都合格。石材以块状的形式存在,最小重量控制在25kg以上,如果不能达到这些要求,可以作为塞缝施工材料应用。石块的棱角分明,各个平面的长度应该超出30cm,最小边的厚度控制在20cm以内,石块外露的部位需要及时的修整处理,砌面高差在5mm以内。
2.2砂、水泥和水
                砂和砾石的质量达到设计标准的要求,砂浆和小骨料混凝土应用的砂料非常的重要,保证粒径处于0.15~5mm之间,细度模数为2.0~3.0,各个砂体材料的结构尺寸合格,粒径在2.5mm以内。砌体结构施工应用的水泥材料品种和标准符合设计标准,进行各个方面的检查,确保存放空间有防潮、防雨的基础设施,存在受潮、变质、过保质期情况的水泥材料禁止应用到工程中。砂浆拌制和养护环节使用的水资源达到工程的标准,确保洁净度合格,如果纯净度不足必然影响工程的质量。
2.3砂浆
                砂浆材料的拌制需要在搅拌站内统一制作进行,应用专用的自卸车运输到现场,载重量为5t。砂浆材料的制作按照设计方案和技术标准进行,配合比满足要求,材料的和易性达标。施工中,要进行胶凝材料配比的改变,进行试验验证,合格后上报监理单位批准,通过后才能应用到工程。拌制环节按照要求进行合理的配料,各种材料的偏差控制在合理的范围之内。砂浆的搅拌处理非常的重要,一般搅拌时间为2~3min,通常不会选择人工搅拌处理施工,机械完成整个搅拌过程。局部少量的材料可以选择人工拌和的方式处理,至少应该搅拌三遍才算合格,整个材料达到色泽均匀的要求才能投入到工程中进行使用。胶凝材料随时制作就要投入使用,具体间歇时间可见表1。砂浆材料的运输阶段,一旦存在沁水或者离析等问题,需要在砌筑开始前再次进行拌和处理,对于达到初凝状态的材料禁止投入到工程中使用。

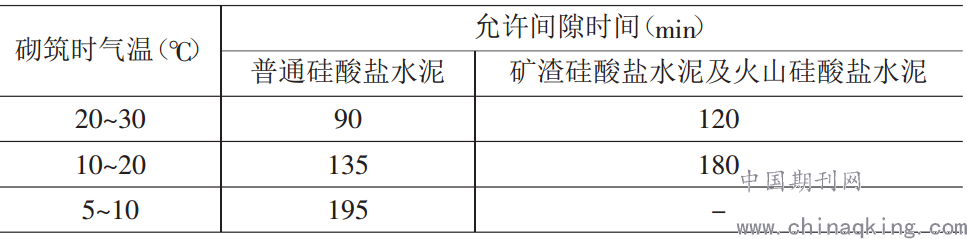

表1水泥砂浆的允许间歇时间

3.导流渠浆砌石砌筑施工技术
3.1施工要点
                本次工程项目中导流渠砌石应用的是坐浆法进行施工,水泥砂浆材料的沉入度为4~6cm,如果环境温度比较高,应该适当的增加沉入度以满足工程的要求。浆砌石体材料连接部位非常的关键,保证契合度符合要求,砌筑后整体性满足标准,如果在施工中发生中断的情况,应该将其制作成斜搓的结构形式,以促进结构性能提升。灰浆材料在进行铺砌作业开始前,在表面喷洒一定的水分达到湿润度的要求,确保不会有积水才能进行施工。砌筑环节不能使用外面侧立石块的形式。砂浆需要达到饱满度的要求,石块如果孔隙较大,应该进行砂浆填塞施工,再应用碎石进行嵌挤处理,保证各个结构部分的强度性能合格。如果施工所处地区的环境温度为0~5℃时,砌筑作业施工要做好表面防护处理,在温度低于0℃或者高于30℃,应该禁止砌筑作业。对于没有防雨棚的结构位置,在降雨时应该停止作业施工,保护好表面结构,雨后及时排出积水,避免存在严重冲刷的问题。
                        按照工程的具体情况,选择合适的护底、护坡的项目方案,保证铺底结构的性能合格。各个材料之间灰缝厚度以2cm左右为最佳。浆砌石结构尺寸不会超出规定的要求,一般需要保证长度2m的位置上,偏差不会超过20mm。对于施工之后的养护管理极为重要,以12h开始养护为最佳,且长期裸露的石材表面洒水养护作业极为重要。每砌3~4皮设定为一个分层的高度结构,每个高度都要实施一次找平施工。外露面的灰缝厚度不能超过40mm,两个分层之间的高度错缝不能超过80mm。砌筑环节,挡土墙结构根据技术标准进行,监理人员检查和验收,伸缩缝应该合理的设置。对于浆砌石的表面实施勾缝作业处理,达到自然接缝的效果,保证美观性、匀称度合格。
                砌体表面如果有杂质,清除掉,以免影响结构的性能。对于勾缝作业的材料来说,应该结合项目情况做好拌制施工。清缝环节,应该在砌筑结束的24h后进行,缝宽不能小于砌缝的宽度,深度则应该是缝宽的2倍以上才算合格。
3.2现场砌筑控制
        浆砌石砌筑严格执行设计方案和标准,符合工程性能的要求,平整度、密实度达标。稳定则是坐浆砌筑环节需要保证大面向下,达到石块稳定性的要求,成型时不能存在松动的情况;密实则是石块之间保持2~3cm的缝隙,并且通过砂浆进行填充施工,达到结构密实度的要求;错缝是相邻的浆砌石块的接缝是交错布置的,不能有横向或者纵向通缝的存在。
        3.3浆砌石勾缝防渗
        该项目的砌石勾缝处理应用的是平缝的形式,在勾缝处理前需要进行剔缝作业,灰浆刮深度为20~30mm,墙面进行湿润处理,然后应用1:2水泥砂浆实施勾缝作业。所有勾缝的大小、形状、深度是完全相同的,不会有质量偏差和问题。
                勾缝环节要做好砂浆的制作,保证材料的性能满足要求,禁止应用砌体砂浆材料。勾缝和水泥砂浆初凝达到要求后,进行表面的清洗处理,表面覆盖保湿物质21d左右,且要随时进行洒水保湿处理,达到结构湿润度的要求。
3.4浆砌石养护
                砌筑完成的12h就应该做好养护施工,随时进行浇水处理,达到湿润度的要求,时间则在14d以上。在养护时,充分分析环境温度,不足0℃或则温度超过30℃,不进行任何砌筑施工。
4.浆砌石不密实控制
                浆砌石不密实问题的出现,就表示砌筑位置已经存在缝隙的问题,拆开后会发现其砂浆没有达到饱满度的要求,造成该问题的原因如下:其一,没有采取分层卧砌的方式;其二,灰缝宽度容易存在质量问题;其三,砂浆填筑饱满度不足。为了防止这些问题的出现,需要在施工中选择卧砌的方式,内外结构搭接的质量合格;作业环节,相邻块石要加强填充管理,保证结构密实度达标;灰缝符合技术标准,质量达标,详细做好各项记录。
5.结语
                综上所述,目前水利工程项目内浆砌石材料的取材非常的方便,成本较低且稳定性高,所以被大量的应用到导流渠内,但是如果发生质量问题,将会给水利工程造成非常严重的负面影响。因此,需要加强水利工程导流渠浆砌石的施工技术管理,使得各个细节部分质量合格,满足水利工程运行需要,促进我国农业领域的发展和进步。
参考文献:
[1] 王秀刚.水利工程导流渠中浆砌石的施工技术研究[J].科学与财富,2019,(32):303.
[2] 李艳.水利工程导流渠中浆砌石的施工技术研究[J].建材与装饰,2017,(23):287-288.d
[3] 李国良.水利工程导流渠中浆砌石的施工技术分析[J].江西建材,2014,(5):125-125.d
