云南县级城市绕城高速公路建设必要性分析

发表时间:2021/6/30   来源:《城镇建设》2021年2月第6期   作者:杨芳 和士辉
[导读] 分析了当前云南省县级城市(以富宁县为例)的路网结构、交通流量以及项目建设的财务指标,对绕城高速的建设必要性提出了相关意见。

        杨芳  和士辉
        云南省交通规划设计研究院有限公司

        摘 要:分析了当前云南省县级城市(以富宁县为例)的路网结构、交通流量以及项目建设的财务指标,对绕城高速的建设必要性提出了相关意见。
        关键词:公路工程;县级城市;绕城高速;建设必要性。
        随着当前社会经济的快速发展,城镇化的持续推进,基础设施建设的不断完善,城市规模亦在不断变大。城市规模扩大带来一系列大城市病:住房紧张、交通堵塞、环境污染等,特别是交通堵塞问题尤为突出。在治理城市交通堵塞问题时,许多县级城市提出建设绕城高速公路设想。此次调查了云南省富宁县、广南县;玉溪市通海县;保山市腾冲市,下文通过分析富宁县绕城高速实例,提出相关分析结论,进而分析云南省县级城市绕城高速公路建设的必要性。
1、富宁县绕城高速建设分析
        本次研究从区域路网结构、交通需求、项目投资、效益及财务分析等角度全面分析论证按高速公路标准建设的必要性。
1.1项目概况

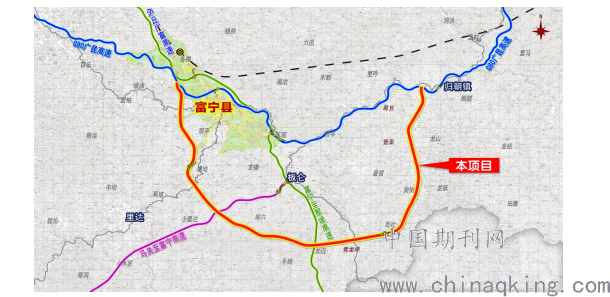

        根据富宁县城市规划,该区域地形、地貌,初步拟定富宁绕城高速走向为:起于富宁县城西、接G80广昆高速,途经里达、龙迈、青龙坪、登冒、登歪,止于归朝镇,与G80广昆高速相接,路线全长约53公里,详见图1。项目与现有的G80广昆高速公路形成富宁县高速公路环线。

图1  项目方案图
1.2区域路网结构分析

        根据云南省高速公路网规划布局,项目区域内布局有:G80广昆高速、S42泸丘广富高速公路、S42富宁至那坡高速、S90沿边高速马关至富宁段,如图2所示。

图2  区域路网图
        项目若按高速公路标准建设,从路网结构分析,该区域现有两条重要省际通道:G80广昆高速、S42富宁至那坡高速。
        G80通道分析:本项目起、止点均连接G80广昆高速,与G80广昆高速属同一走向,但本项目路线绕行较远,比现有G80广昆高速长21公里,且目前G80富宁至罗村口段交通量远未达到饱和,故本项目的建设不具有对G80广昆高速交通流分担功能。
        S42通道分析:本项目与S42富宁至那坡通道属同一走向,该通道交通量不大,运量富余。本项目建成后将成为该方向的另一条高速公路通道,但两个通道的运营里程相当,无明显优劣势,故本项目形成的另一通道,功能重复。
        经以上分析,本项目的建设对于现有两个方向高速公路通道无作用,项目建成后在区域路网中不具备通道功能。
        区域路网结构:该区域现有G80广昆高速、S42泸丘广富高速公路、S42富宁至那坡高速、S90沿边高速马关至富宁段已形成较合理的高速路网布局,本项目建成后亦不具备完善该区域路网功能作用。
        项目在路网中的功能定位:本项目途经里达、龙迈、青龙坪、登冒、登歪、归朝,同时绕富宁县城进行布线,故项目功能为富宁绕城公路、通乡公路等具有一定集散功能的公路。根据《公路工程技术标准》JTG B01-2014规定,高速公路承担主要干线公路功能,次要干线及集散公路宜先用二、三级公路。
        本项目建成后不能有效对G80广昆高速进行交通分流,与现有S42富宁至那坡方向高速公路通道功能重复,从路网及公路功能分析,不宜按高速公路标准建设。
1.3项目交通量分析
        项目影响区域建成通车的高速公路有G80广昆高速及富那高速,G80广昆高速在2019年年均日交通量为9600pcu/d,S42富那高速在2019年年均日交通量为6500pcu/d,远没达到高速公路的饱和交通量,运量富余。
        从路网及项目地理位置角度分析,本项目将主要承担里达、板伦、归朝片区群众出行交通和富宁水电铝材产业示范园区的部分运输,服务区域人口仅约8万人,考虑本项目桥隧比高,投资大,将来通行费较高,群众通过高速出行的意愿不强烈,预测本项目交通量将在较长时间处于3000-8000 pcu/d范围。
        根据《公路工程技术标准》JTG B01-2014规定,高速公路的年平均日设计交通量宜在15000 pcu/d以上。本项目受区域人口、经济约束,且不具备通道功能,故交通量较低。从交通量与技术标准匹配角度,项目不宜按高速公路标准建设。
1.4项目投资、效益及财务分析
        本项目地处云南东南部,沿线山间沟谷纵横,冲沟深切,地形坡度较陡。根据现有的路线方案,项目全长约53公里,平均每公里投资约1.8亿元,匡算项目总投资约95亿元。
        本项目为高速公路,项目收益主要为收费收入。根据交通量分析,若日均交通量为5000 pcu/d,参考现行高速公路收费标准,估算每辆车的通行费约为1元/车.公里,本项目每年的收费收入为:
        5000×1×53×(365-20)=9143万元。
        依据现有的资料,对项目的财务进行分析。项目的总投资约95亿元,贷款比例70%,考虑物价上涨,收费收入按年均3%的速度增长,折现率按4.9%计算同时考虑管理养护及大修等费用。经计算,项目效益较差,无法在30年内进行投资回收;若要满足30年回收要求,地方政府需对项目进行可行性缺口补贴60.7亿(现值),连续十年缺口补贴,每年约7.6亿元。
        从财务角度分析,项目的建设将给地方财政带来巨大压力。
财务计算结论

2、研究结论
        通过对富宁县绕城高速项目进行分析:项目建成后与现有高速公路通道功能重复,在区域路网中不具备通道功能;项目预测交通量较小,交通量与高速公路技术标准不匹配;从财务角度分析,项目的建设将给地方财政带来巨大压力。综合以上因素,本项目按高速公路标准建设时机暂不成熟。但项目沿线乡镇较多,居民点分布集中,交通出行意愿强烈,建议积极争取相关补助政策,择机建设二级公路。
3、结束语
        县级城市高速公路的建设应结合县城的经济社会发展现状及规划,对区域路网、交通量、投资、效益进行综合分析,以论证其建设的必要性。从云南省目前经济社会发展水平及县级城市规模来看,大部分县级城市暂不具备建设城高速的条件。

参考文献:
[1] 《公路工程技术标准》JTG B01-2014。
[2] 《建设项目经济评价方法与参数》(第三版),2012。

Necessity analysis of building belt expressway for county-level cities in Yunnan Province
Yang Fang, He Shihui
Broadvision Engineering Consultants of YCIC
        Abstract: This thesis analyzed road network, traffic flows and financial targets of construction projects of county-level cities in Yunnan Province (took Funing County as an example) and provides suggestions on necessity of building belt expressway.
        Keywords: Road construction, County-level cities, Belt expressway, Necessity of construction
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
