建筑工程高支模施工技术及安全控制措施

发表时间:2021/2/3   来源:《建筑实践》2020年10月30期   作者:陈桅
[导读] 高支模施工技术是近年来在建筑领域应用新型施工技术,对提升高层建筑施工质量和效率有着重大意义。
        陈桅
        广东省第四建筑工程有限公司
        摘 要:高支模施工技术是近年来在建筑领域应用新型施工技术,对提升高层建筑施工质量和效率有着重大意义。高支模技术具有高风险、高难度等特点,施工过程对施工技术有较高要求,容易出现各种安全隐患。因此,必须做好有关质量和安全防控措施。文章结合某工业厂房施工实践,对高支模施工关键工序以及安全控制措施进行详细分析,为同类工程施工提供理论参考。
        关键词:建筑工程;高支模施工;关键工序;安全控制

引言
        高支模施工技术目前已广泛应用在建筑工程施工当中,该施工技术能够提高施工效率的同时,还能提高工程质量以及稳定性。但该技术应用过程中存在较多危险点,如果安防不到位,容易引发质量和安全事故。因此,在制定施工方案前,一定要结合项目具体情况,制定安全可靠、科学合理的支模方案,对于超出8米以上的支模,属于高大支模,必须制定专项安全施工方案,经过专家认证审核同意后方可进行施工。
        在施工过程中,一定要对施工全过程进行有效管理,包括从项目施工前各项准备工作、设计方案的确定以及后续的施工工艺和过程等,均必须满足有关规范规定和要求,并做好相应的质量和安全管控措施,尤其是对关键工序进行严格把控,对高支模板的安装、拆卸等,更要重点关注,保证整体工程能顺利完成,充分发挥该技术的应用优势。
一、工程概况

        某厂房工程及办公楼、厂房二大堂均为二层架空结构,一、二层层高4.5m、4.2m,三层梁板高度为8.7m。其中三层搭设高度超过8m,属于超过一定规模的危险性较大分部分项工程,必须另行编制安全专项施工方案,并经专家论证通过后,方可实施。本工程高支模采用满堂扣件式钢管脚手架支撑,模板面板采用木模板,本工程各到多种不同规模的模板 (见图1、图2),现结合实践对高支模关键施工工序施工进行分析。

二、高支模施工流程
        结合工程特点→钢筋混凝土的自重加上施工荷载计算出模板及其支撑系统的荷载→设置模板及其支撑系统→向施工人员技术交底→按照设计要求及规范要求、支撑架的要求搭设支撑架→支立模板→浇筑混凝土→拆除模板以及支撑系统。
三、高支模施工关键工序
1. 搭设立杆、水平杆
        高支模安装过程中必须做好立杆、水平杆的搭设工作,通过两类杆的搭设组合,承担建筑结构的受力,提升结构安全性及稳定性。
        在这道工序施工过程必须控制好立杆垂直度,其误差值不能超过允许范围,误差要控制在2cm以下,支杆间距离要控制在-5 到 5cm之间。提高支杆搭设精确性,保证受力部位具有稳定的支撑撑的力度,
从而提升结构的稳定性。
2、 扫地杆的设置
        在距离地面距离 200mm 处设置扫地杆,通过连接水平杆,比如纵向水平杆、横向水平杆两种。为提高脚手架稳定性,还可在纵向扫地杆的下方设置横向扫地杆,杆的底部要加上底座或垫板,确保安全。
3、安装与扣件的设置
        扣件和钢管配是配套而形成整体,安装扣件时,要保证其拧紧程度,并对力度进行控制,通常拧紧程度控制在40-65NM之内较为合适,此外,为避免螺丝产生松动,各部位间要保持适度空间距离,保证有15cm 为合适,螺栓要处在同一方向,其对接的开口应保持一致。
在安装该工序过程中,施工人员要认真作业,并反复检测,安装工序完成后,有关质检人员要对其质量进行检查,保证扣件抗滑及抗掉能力。
4、 剪刀撑的安装
        剪刀撑通常安装在高支模外部,其主要是起着支撑功能。安装时要注意剪刀撑的规格必须与脚手架结构相符,并控制其宽度在 4-6 cm内,剪刀撑规格型号必须统一,剪刀撑之间的间距应控制在 10cm 较为合适。
        剪刀撑通常安装在需要增加局部稳定和加强的部位,与水平结构保持一致。当模板支撑高度超出4m时,则需要安装水平剪刀撑,即一种横向斜撑与水平杆斜交呈之字形的斜杆。如果想要进一步加强建筑结构中间的稳定性,可以通过设置一种水平的斜杆来加强其稳定性增强结构牢固性。
5、高支模的施工要点
        高支模施工通常可以分为三个步骤,一是安装顶层模板,在这个步骤施工过程中,其质量控制关键就是必须控制模板厚度,必须根据设计方案所规定要求进行施工,并保证模板高度,在本工程施工过程中,顶层模板施工是根据相关数据而进行满堂架、小楞、模板的施工,
施工期间应当注意楼板厚度和地面的标高度;第二个步骤就是进行柱模板施工,在这道工序中,要注意做好模板以及承重架之间的连接工作,连接处可以通过螺栓以及铁丝等进行调节,以提高柱垂直精准度。第三个步骤就是梁模板施工,底模一定要安装在中心线上,与侧模、底模保持90 度以上,如果跨度在4m以上时,应考虑直拱处理,以保证支撑系统有足够稳定性。
6、浇注砼以及施工监测
        在高支模搭设和钢筋安装、砼浇捣施工过程中,必须随时监测。在进行高支模梁板砼浇注前,一定要全面检查脚手架是否符合施工要求,确保合格后才能进行浇筑。在进行砼浇注过程中,要不断检查支架支承情况,如出现下沉、松动和变形等情况时,要马上停止施工检查原因,等问题解决后方能继续施工。
        此外,施工过程中需对支架沉降、位移和变形进行安全监测,每隔15m应设置一监测剖面,每一个监测剖面要布置2个或以上支架水平位移监测点、3个支架沉降观测点。砼浇注过程中,也要进行实时监测,监测频率要控制在30分钟以内。
        按照规范要求,支撑架的纵横向水平杆的容许挠度宜控制在L/150与10mm之间,如出现高出超过预警值,要马上开启紧急预案。混凝土梁的浇注顺序宜从跨中开始,沿两端对称分层浇筑,每一层厚度控制在400mm以内。板砼浇注要从楼面的中部开始,沿四周进行浇注,浇注时需要确保支撑架均衡受载。通过泵送混凝土浇注时,要防止泵送混凝土对模板造成重大的冲击力。
四、 建筑工程高支模施工中的安全措施
1、 保证支撑安全
        在高支模板施工过程中,必须重点关注支撑设置问题,因为该部位极其容易发生安全隐患。在制定高支模施工安全措施时,必须对支持施工部位采取安全防控措施,并进行严格管理,包括对支撑高度的控制、支撑架形式的选择等,都必须以满足工程实际需要作为首选,如果选择错误,容易造成施工隐患。例如对于支撑高度在6m以下时,应首选扣件式钢管支撑或门式。高于 6m时,则应选择扣件式钢管支架。
        在本工程高支模施工中,主要施工流程包括:从安全交底到开始搭设场地进行放线的工作、将立杆的位置排好,再依次进行立杆安装的工作,三步实现水平杆的工作、剪刀撑、立杆对接、设抛撑、根据搭设的情况设置脚手架、设计连墙件、铺脚手板,最后验收合格,开始铺楼板模板。
2、 楼板的截面选择
        要根据工程具体情况和要求,选择合适尺寸的模板。不同尺寸的标高也有相应标准,所选择的楼板截面要合适,利用横向以及水平拉杆来提高其稳定性,还可以通过短钢管进行辅助的加固。
3、模板拆除措施

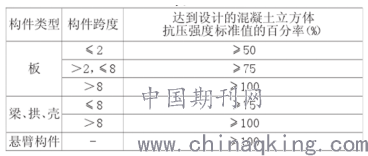

        高支模施工具有较大安全风险,在施工过程必须强化对施工质量和安全的检查工作,并做好有关记录,在检查过程中要强化对重要的构件和杆件,例:剪刀撑、连墙件、等的定位以及布局能否达到标准规定要求。工程施工范围的地基类不能存有积水,立杆不得悬空,底座保持稳定。拆模前要预先制定相应的拆模顺序、方法及安全防控措施,及项目应急预案。在确保模板强度满足设计规定后,(见表1)方可进行模板拆除工作。

        在模板拆除施工过程中,一定要设置警戒区,施工区域内严禁与施工无关人员出入,作业人员必须做好安全保护措施;同时按照规定的拆除原则和工序进行,对于拆下的模板,要妥善处理。
        施工人员和监理人员必须强化对拆除过程的安全检查工作,保证各工序和环节达到相应的安全等级后,方可进行相关作业,同时要详细做好检查记录,保证模板拆除能够安全顺利进行。
五、结束语
        本文工厂高支模工程目前已顺利完工,实现了安全生产零事故。高支模施工难度大、风险高,施工过程如果管控不当,容易产生支撑系统位移,模板坍塌等安全事故,造成严重后果。因此在应用该技术过程中,一定要从设计、施工、材料等方面进行严格把控,并做好施工过程各工序,尤其是关键工序的质量和安全措施,最终达到工程项目安全生产,质量优良。
参考文献
[1] 张峰,房建土建工程中的高支模施工技术运用的探究,居舍,2019(29)
[2] 熊岗,关于房建土建工程中的高支模施工技術运用分析,门窗,2019(15)
