摘要:钢结构利用空间大、施工速度快,弥补了传统混凝土现浇施工存在的低效、污染等缺陷,现已被广泛应用于建筑工程中。钢结构能够实现建筑结构大跨径和轻量化的飞跃,基于此本文阐述钢结构工程中的建筑工程施工技术,分析钢结构的施工工艺要点,并提出了具体的应用策略,以期能够为相关人员提供一定的参考借鉴。
关键词:钢结构;建筑工程;施工技术;应用策略
前 言:
随着我国科学技术的不断发展,各类现代化施工技术手段正逐渐完善,在此基础上要求相关人员结合实际情况革新钢结构施工技术应用,以此使建设更加符合时代发展需求。钢结构作为我国建筑工程的主要结构之一,其实际应用能够减轻建筑体自身的重量,并在此基础上根据建筑方案的实际需求改变施工策略,提高工程整体建设质。
1 建筑钢结构工程施工的概述
1.1 钢结构的概念
钢结构在建设中需要应用大量的钢筋、钢制骨架结构、钢钉和膨胀螺栓等,在一些大型厂房等建筑施工的过程中,钢结构的应用能够缩短工程建设期限,只需要简单地拼接组装就能够完成基础建设工作。同时,钢材的搭建相较于混凝土的浇筑施工,整体建设更加完整,且钢结构能够满足质量要求,为行业发展建设提供有效推动力[1]。
1.2钢结构的特征
钢结构与传统建筑工程施工不同的特征,相较于传统的砖墙或混凝土结构工程,其搭建技术较为简单,使得其在更多的场合中增强了钢结构的应用。实际建设中,通过吊装进行焊接组装,不进能够保障施工单位的经济效益,同时还能够提高钢结构的承载力,如果房屋本身的自重过大,对地基的负载要求更高,但该技术的应用则能够更大程度上减轻建筑体自重,因此可将其应用于一些高层或大型建筑,在此基础上满足建筑体防火抗震的需求。
2 建筑钢结构工程施工技术及工艺流程
建筑钢结构工程施工涉及的技术种类较多,在具体施工前需要结合实际情况确定施工技术手段及施工工艺流程,以此保证各环节的施工质量,从整体上提升施工技术及工艺流程如以下几点。
2.1钢结构工程主要施工工艺流程
钢结构厂房施工需要做好钢构件进场管理,在相关构件检查合格后,则要求吊装设备进场,吊装设备也需要进行检查。施工中需要首先进行主体框架总装,总装完成后进行檩条等支撑构件安装,其余构件安装完毕后开分项工程施工,最后交工验收。在此过程中也需要结合工程实际情况开展前期筹备,保证钢结构支撑的稳定性和安全性,提高工程建设质量。
2.2建筑钢结构工程施工技术
2.2.1钢结构吊装技术
钢结构吊装技术的应用十分重要,其不仅能够保障钢结构的施工安全,其可以提高建设效益。在实际建设过程中,工程应按照次序进行,将钢柱按照顺序连接,对于首节钢柱吊装施工环节,需要结合钢柱重量选择相关设备吊装,依照平移形式调整工作要求。同时,在测量钢柱长度和挠度的过程中,应对工程参数做好记录,对吊装位置进行标记,通过脱绳将钢柱固定到位[2]。
2.2.2钢结构焊接技术
钢结构建筑工程施工对焊接技术的运用较为关键,其能够有效保证工程的整体施工质量,进一步提升工程建设水平。钢结构焊接技术的应用灵活多变,其能够满足各位置焊接延性和强度,但在实际应用中需要合理选择焊接技术类型,如保护焊、手工电弧焊等,以此才能保证施工的质量。焊接操作容易发生高温问题,该问题会直接影响钢材内部晶体的排列顺序,所以必须严格遵循焊接操作规范要求,所以必须依照图纸设计要求进行施工。
2.2.3钢结构螺栓连接技术
钢结构螺栓连接技术是重要技术组成,该技术有普通和高强之分,在实际应用过程中需要进行合理选择,注重按照实际技术应用要求进行选择相适应技术,保证螺栓连接施工技术应用质量。
3 钢结构工程中的建筑工程施工技术应用策略
某项目总建筑面积27780.16m2,设计合理使用年限为 25 年,建筑结构整体为钢结构,耐火等级为三级,下面以该工程为例,浅谈钢结构工程中的建筑工程施工技术应用策略。
3.1施工准备阶段
钢结构技术应用需要在施工前进行充分准备,以此提高后续建设质量,该工程的施工准备情况如表1.所示。

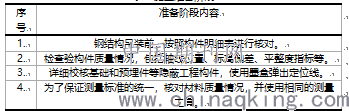

表1.施工准备阶段
3.2钢结构安装
该工程实际建设中使用的钢构件采用两台 12t 级汽车吊吊装,承重钢柱采用旋转吊装法吊装,并提前在地面完成组装,以此控制施工风险。同时,在建设中配合人工辅助调整,严格遵照顺序开展吊装作业,保障吊装作业过程中的安全性和连续性,校正及钢梁拼装就位。承载钢梁吊装过程中,为保证主体结构的稳定性,要求附属构件在吊装过程中同步完成。
3.3 钢梁的吊装与校正
钢构件应先拼装再吊装,采用两点平衡法配合人工辅助,做到各吊点位置受力均匀,在转动预位后使用高强螺栓固定孔道,二榀后的承载梁应使用屋面檀条和横向连系梁补强,根据24m的跨度布 5道临时加固构件,保证竖向垂直度满足规范要求。
3.4 钢柱的吊装与校正
钢结构依靠大跨径、轻质、施工效率高等优势,现已被广泛应用在了工程实际建设中。该工程承重钢柱吊装为了能够提高效率,构件预位后使用螺旋法吊装,并将绑定可靠的承重柱匀速起吊至距离地面0.2m 位置后,将承重钢柱放置到距离安装作业面约 40-100mm,并做好固定,使用经纬仪现场校准竖向承重柱的位置,在校正过程中随时观察底部和标高控制块扎之间是否脱空,确保竖向承重柱的中线偏差距离不超过 3m。
结束语
在技术实际应用过程中需要不断进行改革与创新,学习和提升钢结构专业知识,控制好加工制作的技术要点,从而抓住钢结构质量控制关键点,提高建设效率。同时,需要撑握好钢结构工程安装工艺流程,不断从工程实践中总结工程施工技术经验,推进钢结构工程的进一步发展。
