暖通空调水系统安装施工技术分析

发表时间:2020/9/1   来源:《城镇建设》2020年5月13期   作者:冯飞
[导读] 在暖通空调工程中水系统的安装与施工是相当重要的环节。
        摘要:在暖通空调工程中水系统的安装与施工是相当重要的环节。为了提高水系统安装施工质量,应采用科学有效的施工工艺,保证暖通空调的正常使用。本文结合具体工程实例,主要对暖通空调工程中的水系统安装施工关键技术进行了分析和探讨,可供类似工程施工参考。
        关键词: 暖通空调;水系统;管道施工;设备安装;安装技术

1暖通空调工程水系统的特点
        设备安装和管道敷设是暖通空调工程系统的重要组成部分。从暖通空调的总体施工技术结构来看,空调运行的目的是“交换”。循环系统中水和空气的有效交换产生热量。
        所以,水系统的有效安装对保证空调的稳定安全运行具有重要作用。对于普通住宅建筑的暖通空调水系统,水系统的重点是冷却水和冷冻水的有效交换。施工人员只有严格按照施工图纸的有关要求,明确安装位置,掌握安装技术要求,才能保证系统的应用作用得到有效发挥。
2暖通空调水系统的安装施工技术
2.1管道施工
2.1.1沟槽连接
        沟槽时,应用专用滚槽机压槽。压槽时管段应保持水平,压槽时管段应保持水平,压槽时应持续渐进,并应用标准量规册,测量槽的全周深度。连接的两节直管道固定在支架上,留出沟槽缝隙,然后用沟槽卡箍专用接头连接。连接时,应保证两节管道在同一条直线上。涂塑钢管在进行切割加工、开孔处理之后,必须对裸露在外的金属面涂刷专用防腐涂料,一般需涂刷两遍,以此做好锈蚀防护。在对涂塑钢管进行架空敷设的过程中,管道的每个接头两端应设置支承点,且注意不能将支承点设置在接头上。
2.1.2管道丝扣连接
         安排专门的人员进行管道套丝,且套丝螺纹应满足规范要求。如果螺纹存在断丝或缺丝的现象,应保证其数量低于螺纹整体数量的10%,否则不能应用于工程中。套丝采用自动套丝机,套丝机使用前应用润滑油润滑,套丝完成后的管螺纹应采用标准螺纹规检验。
2.2多联机空调系统
2.2.1空调室内机安装
        室内机安装需要在吊顶前施工完,并应用膨胀螺栓在室内机的四角处固定吊架,然后借助四角螺栓对室内机做调平处理。应用水平仪对其水平度进行校对,尤其注意不能出现向排水口位置处的倾斜。吊装用吊杆和螺母必须有足够强度,安装位置应便于施工操作以及保养和维修。室内机安装应保证有合适的冷凝水管安装空间。室内机的安装固定采用M10膨胀螺栓固定,吊杆采用?10圆钢并带长度调节器,以调节室内机高度及水平。
2.2.2空调室外机安装
        在搬运、吊装室外机的过程中,应尽可能保证其垂直,产生的倾斜角度不能超过30°,同时在此过程中注意安全。此外在进行吊装的过程中,严禁将空调室外机的包装拆除,然后应用绳索连包装一起捆绑吊装,使室外机平稳的运输到安装位置。如果包装出现损坏或者处于无包装状态,应先采用垫板或包装物对之做保护处理。确保必要的室外机维修空间,并确保必要的室外机间隙。
2.2.3管道施工
        ⑴安装冷媒管道。在安装布置冷媒管时,应依照设计标高、管径展开布置,所采用支撑吊架的间距应控制在1~1.5米范围内,注意吊架只用于支托,不能卡死冷媒管。同时所选用冷媒管的管径、管壁厚度应满足要求,通常采用铜管。在施工前对管道进行干燥、清洁处理,并进行气密性检验,充分保证冷媒管的质量。
        ⑵安装冷凝水管。在进行冷凝水管道安装之前,首先,应对管道做清洁处理,清除管道内存在的一些污物;其次,如果管道安装过程存在间歇,应对管道进行封闭保护;再次,所选用冷凝水管道应当与积水盘排水口管径基本相一致,通常先应用橡胶软管过渡,冷凝水管所应用到的弯头、三通等连接件,在规格与材质上必须相同。最后,在安装过程中应保持一定的倾斜度,且对冷凝水管做保温处理,避免在排出冷凝水的过程中出现二次凝露。此外,在完成安装后应对冷凝水系统做渗漏试验,将管道系统充满水,检查管路是否存在渗漏,无渗漏为合格。
2.3设备安装
2.3.1风机安装
        ⑴有多种型号和规格,布置形式和要求也有差异,安装前要确定风机编号,对号入座安装。⑵送风机、排烟风机应设在混凝土基础、钢架基础或吊装,并安装减震器,如果减震器安装在基座上面,应保证地面平整性,且确保各组减震器在受力上的均衡性,避免出现偏心情况,在完成安装后应采取有效措施对减震器进行保护,避免其出现损坏。⑶在安装送风机、排烟风机时,保证其外壳距离墙壁的距离在60cm以上,如果周边存在其它设备,间距也同样应控制在60cm以上。⑷在将风机与管道连接时,应注意所用连接方式的科学性,尽量降低风量产生的损失。例如送风机在与管道进行连接时,如果其转弯处的单面边长超过80cm,那么应当对其加装导流叶片,确保气流顺利排出。⑸风机在进行安装时,应当严格控制机体的水平度,并将其以正确的方式与电动用联轴器进行连接;此外,在安装三角皮带传动的通风机时,应保证电动机与通风轴线之间处于平行状态。
2.3.2射流风机
        ⑴在安装射流风机之前,应先对其型号、传动方式、出风口位置等进行仔细核对;⑵风机安装采用手拉倒链吊装方式,将倒链分别固定在射流风机起吊钩上和吊钩上,然后起吊到安装位置。应用于捆缚风机的索具应当为软索具,避免在捆缚过程中对设备表面漆层造成损坏,同时针对转子、轴颈和轴封等位置,不能对之进行捆缚。⑶在对风机进行捆缚前,先在地面上摆放自制槽钢框架,然后在槽钢框架上加垫木方,最后将风机置于木方之上,并进行捆缚操作,将风机与框架捆缚在一起,准备吊装施工。
⑷对风机的安装位置进行调整,然后将之与附件进行连接,并应用螺栓做紧固处理。每组连接螺栓都应当添加平垫片、弹簧垫片、紧固螺母,避免风机在振动的过程中,造成螺栓连接松动,完成紧固后的螺栓丝扣,裸露在外的螺距应在2-3个丝扣。⑸完成安装之后的风机应达到以下几点要求:应用水准仪、经纬仪等设备进行检测,安装风机中心线的平面偏移量在10mm以内,标高在±10mm范围内;联轴器同心度经向偏移量在0.05mm以内,同时轴向倾斜度在0.2‰以内;风机的底面标高应处于限高线的上方。
2.3.3空调机组
        ⑴在对空调机组进行安装之前,应当先组织施工安装人员熟悉安装图纸以及相关技术资料,然后检查设备安装基础的平整性、防振性等,确保其满足安装要求。安装过程中所需要安装的减振器,应依照设计型号、数量、位置等做出安装,且在完成安装后及时检查其水平度,如果不能满足安装要求,应适当调整减震器。⑵整体式空调器安装时,会同业主、监理对制冷设备零件、部件、附属材料及专用工具的规格、数量逐件进行查点,做好开箱记录。在对整体式空调机组进行安装之前,应先将设备的活动面板打开,然后应用手轻轻盘动风机,观察是否存在叶轮与机壳摩擦碰撞的情况,检测风机减震是否达到要求。⑶安装组合式空调机组前,应先对箱体做清洁处理,确保安装完成后箱体内不存在杂物,同时各功能段之间应具有较为紧密的连接性,检查门在开启上应具有较高的灵活性。⑷空调箱及制冷机组冷冻水、冷却水的供、回水接管应按设备样本要求连接。⑸机组进出口位置设置15-30cm长的软接头,并应用法兰连接方式与风管进行连接。
2.3.4水泵安装

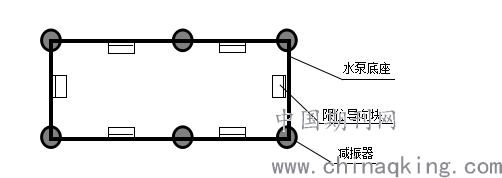

        ⑴对水泵安装基础进行复查验收,确保其达到设计安装要求;⑵应用水平仪调整水泵的水平度,其安装完成后的纵向、横向水平度都应当满足水泵技术文件要求,在没有明确规定的情况下,应保证其纵向安装水平偏差度在0.1/1000范围内;横向安装水平偏差度在0.2/1000范围内。⑶应用百分表测量电机轴与水泵轴之间的径向偏移量,然后对之做出调整,使得两轴之间的径向在规范要求内。⑷水泵就位。在完成安装之后,应对底座导向块进行固定,同时针对联轴器位置安装保护罩,避免在运转过程中对操作人员造成伤害。





⑸与管道连接
         在将水泵、管道相互连接过程中,必须在连接位置处设置防震橡胶接头,不能将钢管直接与水泵进行连接,同时应在水泵进出水口位置处设置固定支架。
2.3.5消声器安装
        ⑴型号、尺寸及制作所用的材质、规格必须符合设计要求,并标明气流方向。消声器在运输安装过程中,不得受潮或受到损坏,充填的消声材料应有防止下沉的措施。⑵消声器框架必须牢固,共振腔的隔板尺寸正确,偏差≤10mm,隔板及板壁结合处紧贴,壳体不得漏风。⑶消声片单体安装固定端不得松动,片距间距≤10mm。消声器和消声弯管应单独设支架,其重量不得由风管承受。
2.3.6冷却塔安装
        ⑴冷却塔基础应保持水平,支柱与基面垂直,各基面高差不超过±1mm。中心距允许差为±2mm。⑵冷却塔中心线垂直于水平面,小心地竖直、定中,完全螺丝固定并坚固地稳定在工字钢基础上。⑶冷却塔进、出水管及补充水管应单独设置管道支架,避免将管道重量传递塔体。溢水管,泄水管和排水管接至最近的地漏。⑷冷却塔安装完毕后,清理管道、填料表面、集水盘等污垢及塔内遗物,并进行系统清洗。⑸进行现场试验,且提供试验结果。⑹测量冷却塔工作状态时的噪音,对比容许水准,并提供测量报告。
2.3.7冷水机组安装
⑴基础复查、验收
        在进行设备安装之前,应当连同土建单位、建立单位等,对冷水机组的基础进行验收,主要包括外观质量、尺寸、标高、地脚螺栓孔大小等,应保证这些与设计要求相符合,然后经监理、土建、安装单位三方签字确认归档。基础放线:将现场清理干净,然后依据设备规格尺寸在基础上标出纵横中心线、标高基准点。
⑵开箱检查
        开箱检查内部设备合格证、技术说明书等文件是否齐全,对照装箱单核对箱内零配件的齐全性,同时检查设备外观,观察是否存在损伤、锈蚀等不良现象,最后做好记录工作,并签字确认。
⑶设备就位
        使用千斤顶将设备顶起,使之高出基础表面50mm左右,然后在设备的底部垫滚杠,应用手拉葫芦对之做牵引,使设备缓慢移动到基础上,并调整大致位置,使之与画出的纵横中心线相吻合,最后将滚杠拆除,对设备进行精调,使之横向、竖向中心线偏差、水平度偏差等达到设计要求。
3结语
        暖通空调水系统安装是否正确将直接决定空调系统的性能,因此,在实际施工过程中,应严格控制施工参数,选择合适的套管,实现对施工过程的全面监控。在施工过程中如果出现质量问题,应及时处理,并采取相应的防水防腐措施,保证水系统的长期使用。
参考文献:
[1]《通风与空调工程施工及验收规范》GB50243-2002.[S]
[2]《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010.[S].
[3]《多联机空调系统工程技术规程》JGJ174-2010.[S].
