刘明辉
安阳鑫龙煤业(集团)红岭煤业有限责任公司 河南安阳 455000
摘要:红岭煤业1505综采工作面回采460m后,受地质构造影响工作面长度计划减小52.5m,需集中回撤液压支架35架。由于回采期间集中回撤液压支架难度较大,特提出集中回撤方案解决这一难题,实现安全生产目标。
关键词:回采期间;回撤支架
一、概况
红岭煤矿位于河南省安阳县,核定生产能力为90万吨/年,1505综采工作面倾斜长172.5~99.6m,煤层倾角10°~21°,平均16°,煤厚6.8~7.1m,平均7m;工作面安装液压支架120架,刮板输送机2部,采煤机1台。
.png)

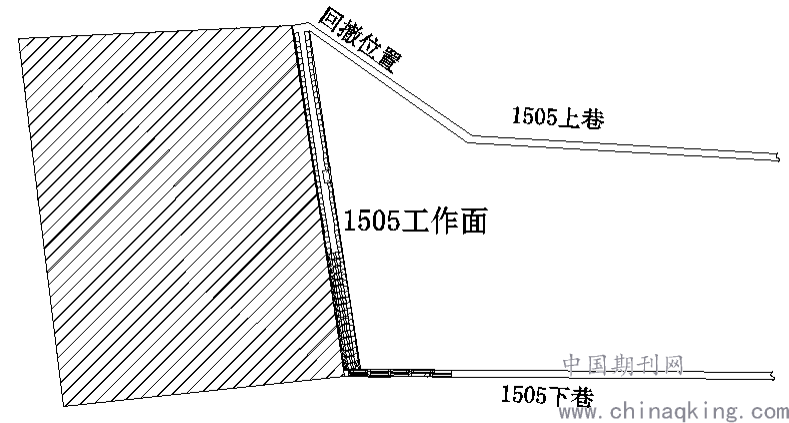

附图:1505工作面平面图
二、液压支架回撤方案
1、回撤通道
1505工作面液压支架从1505上巷回撤,回撤期间每推进1.62m回撤一架(割三刀回撤一架)。
2、运输设备
将无极绳绞车尾轮移向转弯点向外约10m位置处,并在尾轮处安设装车平台,用于支架装车,龙门架设置在无极绳绞车向工作面方向约20m位置空间宽敞处,用于过渡架拆解。
3、回撤通道加固
1505上巷采用锚索梁支护做为超前支护,液压支架回撤前锚索梁超前加固距离不小于100m,并在拐弯处提前打设单体柱进行加固。
4、支架拆解
液压支架中间架直接装车升井,过渡架分拆三部分(底座、顶梁、尾梁),刮板输送机中部槽、电缆槽装在专用平板车上。
三、液压支架回撤工艺
1、准备工作
1.1回撤前提前加固回撤通道,并将运输设备提前安装到位。
1.2回撤前提前制作模拟支架并运输下井,对回撤路线及回撤操作流程进行现场模拟,对障碍路线进行改造,确保回撤工作顺利进行。
2、回撤作业
2.1根据1505工作面巷道布置及现场实际情况,先缩短(拆除)前部刮板送机、支架再缩短(拆除)后部刮板输送机。
2.2液压支架回撤前必须将本架与相邻支架进行循环补液,将所要回撤的支架降架,立柱降至最低,支架出窝时,必须由现场安全负责人亲自指挥,要将所去的支架放到最低,将伸缩梁、侧护板全部收回到最小位置,拆除本架与相邻支架连接的液压管路,将进液管安装在本架,支架自移出窝后,要及时在原支架位置打设木垛,木垛采用把具把牢,木垛中间采用煤袋充填严实,然后利用双速绞车(导向轮配合)缓慢拖运至装车平台处装车外运,液压支架移除后,及时打设木垛加强支护顶板,木垛中间采用煤袋充填严实,防止瓦斯积聚。
2.3斜巷段运输,使用绞车配合液压支架自移进行牵引前移,导向轮配合调向。
四、回撤期间顶板管理
1、回撤前顶板管理
1.11505上巷采用锚索梁支护做为超前支护,液压支架回撤前锚索梁超前加固距离不小于100m,并在拐弯处提前打设单体柱进行加固。
1.2采煤工作面推进至距离里转弯处剩余12m开始上网,上网范围自煤墙向上0.5m位置开始向工作面延伸12-15m,采用双层塑编网配合半圆木背至支架顶部;配合4m半圆木担在支架上辅助顶网向后移动,不再使用引绳,随工作面推进上网范围逐渐向下移动,保证上网距离始终保持自刮板输送机机尾向工作面方向延伸12-15m,每向前推进两排上一次网并担一次4m半圆木,半圆木交错布置,前后两组半圆木对接缝不得在一条线上。
2、回撤期间顶板管理
2.1距回撤位置7m前,使用4m优质红松或π型梁支护上端头顶板,一端打设单体柱,一端担在第二个支架上,担在第二个支架上的长度不小于500mm,排距500mm,单体柱初撑力不小于11.5Mpa,单体柱迎山适当,必须挂防倒链,垫柱鞋。
2.2每次支架离开架窝3-5m必须后及时打设木垛加固巷道,若出架后,顶部π型梁或红松一端未担在第二架支架上,必须及时窜梁,窜梁前必须靠近需窜顶梁先打设临时支护,坚持先支后撤原则。
五、回撤期间瓦斯管理
1、拆除支架前,后刮板机机尾积煤提前清理干净,保证通风顺畅。
2、严格执行瓦斯巡回检查制度,由瓦斯检查员重点关注施工地区前后20m巷道瓦斯情况,甲烷浓度超过1.0%时,严禁拆架作业并查明原因、进行处理,并及时向调度室汇报。
3、安全负责人必须携带便携式甲烷检测报警仪,到施工地点后悬挂在施工地点巷道上方,发现甲烷浓度达到1.0%时必须立即停止施工,撤出人员并由跟班队长及时向调度室汇报,采取措施进行处理。
4、拆除支架后及时恢复上隅角隔离墙及时插管抽放。
5、上安全口运输支架前,把上隅角甲烷传感器移位到安全地点,保证运输、及拆除期间甲烷传感器不受碰挡,待支架拆除后重新封堵上隅角甲烷传感器立即复位在外移甲烷传感器期间必须在上隅角吊挂便携式甲烷检测仪,随时监测瓦斯变化情况。
六、安全注意事项
1、回撤前检查施工点周围5m范围支护情况,发现存在网兜,锚杆、锚索失效等情况立即处理,发现不安全因素立即处理,由安全责任人安全确认后,方可移架。
2、回撤前检查瓦斯是否超过规定,当瓦斯浓度大于1%时,立即停止工作,并逐级汇报,当瓦斯浓度小于1%时方可施工。
3、回撤期间工作人员劳动保护用品必须配备齐全。
4、移架时如发现阻力过大,应迅速查明原因,并采取相应措施,严禁硬拉。
5、移架期间严禁与其他无关的工作平行作业。
6、进行移架、调架工作时,严禁人员在支架下停留或通过。
7、斜巷段运输期间加强人员站位管理,无关人员不得在此逗留,受力方向及两侧严禁有人,施工人员加强自我保安,做到四不伤害,确保安全顺利进行。
七、总结
红岭煤业公司1505综采工作面通过引入回采期间集中回撤工艺,成功回撤液压支架35架,为矿井安全生产做出贡献,并为其他矿井综采工作面集中回撤提供有力参考。
