简析钢结构屋面板改造技术

发表时间:2021/6/28   来源:《工程管理前沿》2021年第6期   作者:1周顺 2刘杨
[导读] 随着使用年限的增长,以及自然环境的影响,
        1周顺   2刘杨
        1岩土科技股份有限公司,杭州市富阳区, 311400
        2四川野原建设有限公司,成都   610000
        摘要:随着使用年限的增长,以及自然环境的影响,一些大型钢结构生产车间的钢结构屋面出现病害,彩钢板破损、保温棉隔热效果差、屋顶出现漏水等现象,严重影响着工业厂房生产车间的使用功能,本文通过屋面板及保温棉的拆除工艺、屋面板、保温棉的安装关键技术的分析,阐述了钢结构屋面板的改造技术,消除屋面板病害,恢复钢结构生产车间使用功能。
        关键词:钢结构 屋面板  改造技术  建筑工程
1.工程概述
        大型钢结构生产车间,主体结构为钢结构框架结构,钢结构屋面为单层彩板+保温棉+钢丝网,拆除及返修工程为彩钢板屋面和保温棉以及女儿墙的防水处理。
 2.屋面板及保温棉的拆除
        ①拆除次序:先西后东,先南后北,施工顺序为:拆除屋脊泛水板——拆除滴水檐——拆除山墙两侧包边——屋面板——保温棉——钢丝网;②所有工人通过安全楼梯到屋面上,根据原计划的开始拆除顺序进行施工,并将原建筑物上的防水涂层全部清理干净,并及时清理到地面上去,防止堵塞天沟雨水管。③从南面山墙开始,拆除屋面滴水泛水板,并将材料堆放在天沟处,采用手枪钻将原有固定泛水板的自攻钉全部清理完成后,开始进行第一块屋面板拆除,由于本工程屋面板为明钉板,只需将原有攻钉清除即可,分三段清理屋面板,采用同种方法拆除宽度达4M以上后,必须在拆除部位的屋脊上设置横向跳板,(即拆除后的彩板,重叠放置,并用8#钢丝加以固定,不得影响后续工序施工。) 按原计划达到17M处,增加3号角铁,采用M5.0*25的自攻钉,固定在原有屋面檩条上。同时安排其它人员将原有保温棉以及断续的钢丝网进行清理和收集,集中堆放。④采用以上方法所有屋面板拆除后,在板的下方,设置方木垫起,并将扁平吊带摆好,每20张-30张左右一吊,吊带挂好确保安全后起吊,放置到地面。并及时将所有材料清理。
3.屋面板、保温棉的安装
        屋面采用角驰III型—HV-820型0.5mm厚镀锌彩钢板+50mm厚玻璃棉+1.0mm碳素钢丝。
    3.1板材提升方法:
        根据现场场地情况,拟采用汽吊机械直接提升的方法进行板材提升;
3.2屋面板施工准备
        根据图纸要求,钢丝网布置方格为250*250,斜拉方式进行布置完成。并符合有关的施工规范。施工班组根据屋面板安装的要求,确定屋面板的起点位置和轴线,并做好板材施工放线工作。
3.3安装放线
        由于彩板屋面是预制装配结构,故安装前的放线工作对后期安装质量起到保证作用,不可忽视。①安装放线前应对安装面上的已有建筑成品进行测量,对达不到安装要求的部分提出修改。对施工偏差要记录,并针对偏差提出相应的措施。②根据排板设计确定排板起始线的位置。屋面施工中,先在檩条上标定出起点,即沿跨度方向在每个檩条上标出排板起始点,各个点的连线应与建筑物的纵轴线相垂直,而后在板的宽度方向每隔几块板继续标注一次,以限制和检查板的宽度和安装偏差积累。不按规定放线将出现下图的锯齿现象和超宽现象。③屋面板安装完毕后应对配件的安装作二次放线检查,以保证檐口线、屋脊线、窗口门口和转角线等的平直度和垂直度。

        3.4保温棉安装

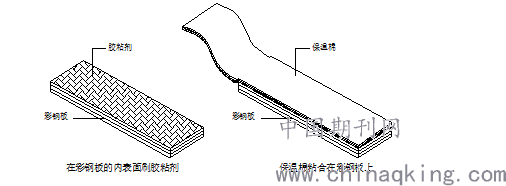

        保温棉采用“世纪龙”湖州德清世纪龙保温棉有限公司生产的50mm厚度带铝箔玻璃纤维保温棉。保温棉施工工艺为:先将保温棉沿垂直与建筑物檩条方向铺开,把钢梁完全覆盖,然后用紧固件将外表面覆盖铁皮和棉毡固定在檩条上。①在玻璃棉的中心穿入一根直径为1#的铁管作为放卷轴;②将玻璃棉朝室外,在屋檐处多留20mm的玻璃棉,采用专用夹具或双面胶带将玻璃棉临时固定在屋檐檩条上。③由两人把持铁管放卷,保持玻璃棉的对齐和张紧。④用订书机订接法固定搭接边。⑤重复上述步骤。








3.5板材安装
        ①实测安装板材的长度,按实测长度核对对应板号的板材长度,需要时对该板材进行剪裁。②提升到屋面的板材对齐排板起始线放置,并使板材的宽度覆盖标志线对准起始线。并在板长方向两端排出设计的构造长度。③板应从檐口开始自下而上进行。确保屋面板纵横方向通直整齐,在檐口拉线平行于屋脊。铺檐口第一排板时,板峰应注意与檐口线垂直,不得歪斜。④用紧固件紧固两端后,再安装第二块板,安装顺序为自左(右)至右(左),再自下而上。⑤安装到下一放线标志点处,复查板材安装的偏差,当满足设计要求后进行板材的全面紧固。不能满足要求时,应在下一标志段内调正,当在本标志段内可调整时,可调整本标志段后再全面紧固。依次展开安装。⑥保温棉铺设应保持连续性。⑦安装完后的屋面应及时检查有无遗漏紧固点,对保温屋面,应用保温材料填满屋脊的空隙处。(8)在紧固自攻螺丝时应掌握紧固的程度,不可过度,过度会使密封垫圈上翻,甚至将板面压凹积水。紧固不够会密封不到位出现阶段性漏雨。⑨板的纵向不得随意搭接,除遇到屋面风机,屋面压型板才被隔断,在隔断处应按设计铺设密封条和设密封胶。⑩伸入天沟的板材,采用自制老虎钳,向下折边,防止因水倒流造成屋面漏水。
        3.6屋脊堵头及屋脊板的安装:
        ①放线定位第一块屋脊板的起始基准线,顺安装方向定出屋脊堵头及屋脊堵头两边线的安装控制线。②安装屋脊堵头板,堵头板与压型板接触部位满涂防水胶,然后安装,用防水胶将堵头密封防止渗漏,依次安装后续堵头。③安装第一块屋脊板,依起始基准线和控制线安装第一块屋脊板调整定位。在屋脊板上测量划出弯折档水板的定位板,用剪刀剪口,将屋脊板用规定的拉顶固定于压型板上,用防水胶将固定件密封,依划出的弯折定位线弯折定位线弯折档水板。
        3.7泛水、包角,伸缩缝盖板的安装
        ①放线定出第一块的起始基准线,顺安装方向确定板两边线的控制线。②安装第一块,依基准线和控制线安装第二块板调整定位,固定在固定板上,以防水胶将固定见密封以防渗漏。③在第一块板上量测划出第二块板与第一块的搭接定位线、在板的搭接部位涂防水胶,安装第二块板调整定位,固定件固定并涂防水胶密封,依次安装第二块板及后续板。
        4、防水处理
        ①风机防水处理:所有屋面板全部完成,针对风机四周清洁干净,采用防水卷材的防水方法进行处理(SBS)。②女儿墙、天沟防水处理:由于原女儿墙内壁,砂浆层全部风化脱落,直接进行防水卷材施工,效果不明显,同时达不到防水的目的。根据现场实际情况,将原有女儿墙内侧墙身抹灰层,全部清除,并采用自抖混凝土砂浆重新进行抹灰施工,并待抹灰层全部干燥后,再进行防水卷材的防水方法进行处理(SBS)。
        结束语:钢结构在工业厂房的建设中,以其轻便、快捷、高效等特点,在工业高速发展的今天,越来越有着举足轻重的地位。但是钢结构厂房耐久性较差,特别是钢结构屋面,技术处理、施工工艺复杂,施工处理不当,容易出现病害,影响使用。一方面原老旧钢结构厂房屋面通过病害处理,恢复使用功能。另一方面,对钢结构提升改造,增强钢结构屋面耐久性,使其发挥轻便、快捷、高效等特点的同时,也能够扬长避短,发挥钢结构厂房的优势。
        参考文献
        [1] 陈亮,叶文启,李小玥等. 盖世理新建仓储项目金属屋面板施工技术[J] .施工技术,2016,(45):637-640.
        [2] GB50017-2017 钢结构设计标准[S]. 中国建筑工业出版社, 2018,7.
