略论园林绿化工程施工

发表时间:2020/10/13   来源:《工程管理前沿》2020年6月18期   作者:苏波
[导读] 文章概述园林绿化工程的前期准备,结合工厂实例

         苏波
         身份证号码440881198410144***
         摘要:文章概述园林绿化工程的前期准备,结合工厂实例,探讨园林绿化工程分项分部实施方案,并论述园林绿化工程施工管理。
         关键词:园林绿化工程;实施方案;施工管理

         城市园林绿化的快速发展,使得园林工程的施工管理变得愈为重要。在实际工作中既要掌握工程原理,又要具备指导现场施工等方面的技能,只有这样才能在保证工程质量的前提下,较好地把园林工程的科学性、技术性、艺术性等有机地结合,建造出既经济实用、又美观大方的园林作品。
1工程概况
         阳江市某道路风景园林绿化工程,道路总长1.6km,绿化工程内容为种植行道树、桥底绿化以及边沟绿化等,总绿化面积为7242平方米。
2 园林绿化工程的前期准备
2. 1 技术准备
         认真组织和落实主要工程技术人员, 认真熟悉图纸, 真正了解工程设计意图, 根据现场施工条件, 定出最佳施工方案。
2. 2  现场准备
         1) 根据业主/ 总包方提供的水源位置, 布置供水管道, 确保绿化施工用水。2) 在开工前召开施工协调会, 加强沟通。办理有关手续, 建立联系网, 接受建设方监督。3) 对原地面标高进行复测,将复测结果报告建设方工程师, 并请建设方工程师复核。
2. 3  苗木及机械设备准备
         1) 落实苗木来源, 和供货单位订好正式供应合同, 确保施工中不发生误工情况。2)对各种设备及机械进行预期检修后使用。
3   园林绿化工程分项分部实施方案
3. 1   施工总流程

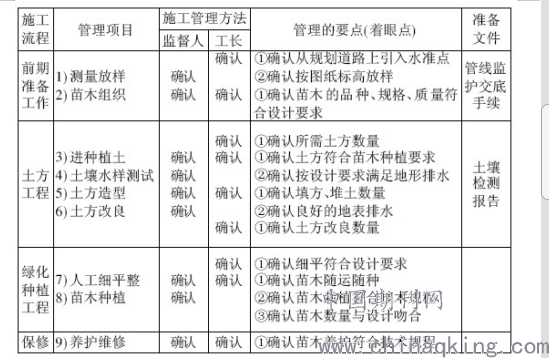

         施工总流程表见表1。

3. 2   土质测定及土壤改良
         1) 土方造型结束后, 在细平前按规定进行土壤取样, 检测pH值、EC 值、有机质含量。如检测结果为pH≤ 8. 3, EC 值在0. 12 ms/ cm~0. 50 ms/ cm, 有机质含量不小于10 g/ kg , 则进入绿地细平工序。
         2) 如以上指标未达标, 则进行针对性土方改良, 如香樟, 用山泥、泥炭土、腐熟有机肥充分拌匀, 直至测试指标达标才进入下一道工序。
3. 3   苗木种植工程
3. 3. 1   苗木种植流程
         选苗→加工→移植→养护。
3.3.2种植前的准备工作
         1) 种植前土壤处理。a. 保证绿化种植翻土深度: 乔木60 cm~100 cm, 灌木50 cm~70 cm, 草坪及地被20 cm~30 cm。b. 乔木种植穴底部加施有机肥, 上铺5 cm 以上土层。地被植物栽植地施足基肥。翻耕25 cm~30 cm, 去除杂物, 平整度和坡度应符合设计要求。2) 苗木运输。提运土球苗木时, 绳束扎在土球下部位, 防止土球破碎。苗木运至现场, 如不能及时栽植, 带土球苗木临时假植时尽量集中, 将树直立, 将土球垫稳、码严, 周围用土培好。3) 定点放线。对于自由曲线形块状乔、灌木种植放样时, 首先沿林缘线放样, 以避免出现锯齿状林缘线, 片植花灌木( 撒金桃叶珊瑚、毛白杜鹃、南天竹、红叶石楠) , 根据设计种植密度, 采用品字形种植( 前后排种植点交错) , 整齐美观。点植苗木( 盆景树、苏铁、红枫等) , 根据实地情况, 结合所进苗木的蓬径适当调整间距, 以美观为最终原则。4) 挖种植穴。苗木栽植前以所定的灰点为中心沿四周向下挖坑, 坑之大小依土球规格及根系情况而定。栽植带土球植物时坑比土球大16 cm~20 cm, 坑的深度比土球高度稍深( 10 cm~20 cm) , 坑的形状为圆形, 必须保证上下口大小一致。
3.3.3栽植
         1) 栽植前的修剪。a. 树冠的修剪: 对用于植篱的灌木不多剪, 对于花灌木及生长较缓慢的树木进行疏枝、短截, 去除枯病枝、过密枝, 对于过长的枝条剪去1/ 3~1/ 2。b. 根系的修剪: 主要是将断根、劈裂根、病虫根和过长的根剪去。
         2) 苗木栽植。一般乔、灌木栽植: a. 种植应按设计图纸要求核对苗木品种、规格及种植位置。b. 根据设计图将林带的边缘范围线测设到林地地面上(方格网法) 。规则式种植点可按照设计株行距以直线定点, 自然式种植点则在实际种植中灵活掌握, 力求林缘线曲折自然。c. 相邻植株规格应合理搭配, 高度、干径、树形近似, 种植的树木保持直立。乔、灌木树形丰满完整的面朝向道路一侧。d. 对一些不适宜碱土的植物, 适当放大树穴, 加原土种植, 以确保根系生长, 提高成活率。e. 树木胸径在15 cm 以上的, 在树根处布置6 cm 的塑料透气管, 平均4 条/ 株。f.栽植时,在树穴中用种植土回填至略高于放土球底面的高度, 将土球放置在顶土面上, 定向选好主要观赏面, 打开土球包装物。如土球松软, 土球底部包装物可不取出, 然后从坑槽边缘向土球四周培土,分层捣实, 培土高度到土球深度2/ 3 时作围堰, 浇足水分。以上步骤完成后, 浇足第一遍定根水。浇水时从四周均匀进入, 隔天回头水浇足后用挖出的无杂草新土覆土平堰。随后进入栽植后保养阶段, 新栽苗木第1 周一般每天需浇水, 第2 周~第3 周隔天浇水, 第4 周~ 第6 周每隔3 d~5 d 浇一次。
         3) 草坪植物栽植。a. 草坪施工要点: 草坪铺设——草坪铺设前坚持做到坪床处理, 确保有效土层厚度, 并彻底清除隐埋的建筑垃圾。草皮铺设时注意疏密均匀, 铺设后用滚筒滚压, 以确保草皮与土层充分粘结, 并且草坪平整排水通畅。b. 铺设草皮的方法: 每块草皮之间要留2 cm~3 cm 间隙, 便于草皮成活后在交接处仍保持平整。铺好草皮后, 用晒干碾细的原土填满草皮缝隙,并适当碾压, 使草皮与土壤密切接触。对不平整的地块随即去高填低, 保持整个栽植地草面平整, 然后浇透水, 2 d~3 d 后再进行碾压。以后每隔一周进行一次浇水碾压, 直到草皮完全压平为止。
         4) 支撑绑扎。苗木栽植后, 乔木均需立即支撑绑扎。对于本工程的全冠大乔木( 如香樟、榉树、银杏等) , 我们采用钢丝吊桩的方法, 用钢丝绳斜拉桩固定大树, 树干绑扎处垫软物质, 使树干正直, 钢丝绳与地下预埋的三角铁固定, 其中一根撑杆( 绳) 必须在主风向上位, 打桩固定后用草绳绕杆。对于高大花灌木, 如本工程内种植的桂花, 则采用十字扁担桩支撑。对于不杀梢片植毛竹, 可采用十字绑扎, 上下两层加固连成一体, 以增强抗倒伏能力。
4   园林绿化工程施工管理的其它方面
4.1组织协调
         组织协调工作在项目施工中非常重要,通过组织协调能排除障碍,解决矛盾,保证项目目标的顺利实现。正确处理各方面关系,坚持相互信任、相互支持、相互尊重、共同负责的原则,以施工合同为准,确保达到工期短、质量高、成本低、安全的目的。
4.2后期养护管理
         园林工程施工的目的是要创造一个优美的园林景观空间,园林工程中的植物材料具有特殊性,它是有生命的,需要不间断的养护管理,否则会造成植物生长不良,甚至死亡。因此园林工程施工后,需要精心的养护管理,确保植物成活和景观效果。另外,园林工程中的喷泉、水景、小品等设施也需要定期维护,确保设施完好,功能正常。
4.3工程决算
         广泛收集工程有关的资料非常重要。根据实践,园林工程施工过程中变更通常较多,应做好工程记录,积极配合有关单位做好相关变更通知单,认真做好相关工程量鉴证。新增超标范围以外的工程量以及无法在竣工后再计量的工程量,必须请现场监理提前计量,做好监理鉴证,如现场土方外运、树木种植已完成部分发生变更以及导致的二次搬运、移植工作造成损失的,必须进行现场鉴证,以减少以后的工作被动。
         同时,要做好决算的组织协调工作园林工程竣工决算验收阶段,各个单位要加强联系,互相协调,在相互支持、共同负责的原则下完成各项决算验收工作。
5结语
         总之,搞好园林绿化建设是城市建设的需要、市民的需求,园林绿化工程的质量问题就显得尤为重要。对于园林绿化工程施工企业来说,把园林绿化工程质量管理放在头等重要的位置是当务之急。

参考文献:
1.何桂果.浅谈园林工程的施工控制与管理 [J].大众科技,2015年第3期
2.李晓红.园林种植工程的施工组织设计浅议 [J].中国园林,2015年第2期
